ARCFE Group 11
Đang triển khaiPianist
3-11 27th Avenue, Astoria, NY 11102
I-526
Được phê duyệt theo luật EB-5 cũ
I-956F
Đã được phê duyệt
I-526E
Đã được phê duyệt
Giới thiệu dự án
Về Pianist.
Tọa lạc tại 3-11 27th Avenue, Astoria, Thành phố New York — vị trí đắc địa ngay bên kia sông đối diện khu Upper East Side. Tòa nhà cho thuê phức hợp nhà ở và thương mại 7 tầng sẽ gồm 7,988 feet vuông không gian bán lẻ ở tầng một, 7,988 feet vuông phòng khám/tiện ích cộng đồng ở tầng hai, và 50 căn hộ từ tầng 3 đến tầng 7.
Vị trí dự án đáp ứng yêu cầu về Vùng việc làm mục tiêu (TEA) theo Quy định Hiện đại hóa Chương trình Đầu tư Định cư EB-5, áp dụng mức đầu tư thấp hơn là $900,000.
Thông tin chính
- Vị trí
- 3-11 27th Avenue, Astoria, NY 11102
- Vùng việc làm mục tiêu (TEA)
- Đủ điều kiện TEA
- Mức đầu tư tối thiểu
- $900,000 USD
- Nhà phát triển
- iX Development
- Thời kỳ luật áp dụng
- Giao thoa giữa luật cũ và RIA
Chi tiết dự án
Toàn cảnh câu chuyện Group 11.
Đủ điều kiện TEA · Trung tâm vùng từng đoạt giải thưởng · Vị trí đắc địa
PIANIST
Tọa lạc tại 3-11 27th Avenue, Astoria, New York City, một vị trí đắc địa ngay bên kia sông đối diện Upper East Side. Với tổng diện tích xây dựng khoảng 12,660 feet vuông, tòa nhà phức hợp cho thuê 7 tầng gồm nhà ở và thương mại sẽ bao gồm không gian bán lẻ 7,988 feet vuông ở tầng một, phòng khám bác sĩ/cơ sở cộng đồng 7,988 feet vuông ở tầng hai, và 50 căn hộ từ tầng 3 đến tầng 7. Dự án dự kiến hoàn thành cơ bản vào mùa xuân năm 2022, với Giấy chứng nhận sử dụng tạm thời (TCO) dự kiến được cấp vào mùa hè năm 2022.
Kiến trúc hiện đại sống động và độc đáo trên nền New York cổ điển.
ASTORIA
Các nghệ sĩ địa phương mang đến cho khu phố một nét phóng khoáng đầy châm biếm mà không quá phá cách, trong khi các gia đình nhiều thế hệ gìn giữ bản sắc truyền thống đích thực của Astoria. Ở Astoria, quý vị không phải hy sinh đời sống về đêm. Nằm gần Midtown Manhattan, khu phố này là điểm đến nhanh chóng cho những ai muốn tận hưởng thời gian chất lượng bên bạn bè mà không phải chen chúc trong đám đông ngột ngạt. Từ trượt mô tô nước trên East River đến thư thả ngồi trên ghế đá cùng một người bạn và món ăn yêu thích từ xe đồ ăn lưu động, Astoria phục vụ cả những cư dân ưa phiêu lưu lẫn những người thích yên tĩnh. Khu phố sôi động và cởi mở này sở hữu tầm nhìn ra thành phố, các nhà hàng thời thượng, vườn bia, địa điểm âm nhạc, công viên, trường học, bảo tàng và cả một xưởng phim riêng. Giới trẻ chuyên nghiệp tận hưởng các căn hộ condo cao cấp mới với sân hiên riêng nhìn xuống những tòa nhà tiền chiến và những ngôi nhà gạch đơn lập. Sự hòa quyện giữa các dự án phát triển mới và những ngôi nhà lịch sử hiện hữu rõ nét.
Nhà phát triển · MỘT SỐ DỰ ÁN ĐÃ HOÀN THÀNH · NHÀ PHÁT TRIỂN HÀNG ĐẦU KHU VỰC NEW YORK
iX Development
iX Development là công ty phát triển xây dựng tiên phong có trụ sở tại New York City, với nhiều năm kinh nghiệm và nhiều dự án thành công tại khu vực đô thị New York, đặc biệt am hiểu thị trường bất động sản Long Island City. Tính đến năm 2022, họ đã xây dựng tổng cộng khoảng hơn 1 triệu sqft. Tổng quy mô phát triển: hơn 240,000 Sqft
MỘT SỐ DỰ ÁN ĐÃ HOÀN THÀNH · HÀNG THẬP KỶ KINH NGHIỆM THỰC TIỄN
KIẾN TRÚC SƯ THIẾT KẾ: Angelo Ng & Anthony Ng Architects Studio
Angelo Ng & Anthony Ng đã xây dựng được lượng khách hàng đa dạng trên toàn khu vực New York. Đội ngũ của studio tích lũy kinh nghiệm từ một số văn phòng kiến trúc lớn và danh tiếng bậc nhất cả nước. Công ty được tạp chí Real Deal xếp hạng trong top 5 công ty kiến trúc nhà ở tại Queens và đứng thứ 15 trong danh sách các công ty kiến trúc hàng đầu NYC.
Công ty có hơn hai mươi lăm năm kinh nghiệm trong thị trường nhà ở và thương mại tại Queens, và là kiến trúc sư hồ sơ (architect of record) cho nhiều loại hình nhà ở đa hộ gia đình với khối lượng xây dựng vượt $100,000,000.00.
YÊU CẦU TEA MỚI CỦA CHƯƠNG TRÌNH EB-5
Dự án tọa lạc tại 3-11 27th Avenue, Astoria, NY 11102, đáp ứng các yêu cầu về Vùng việc làm mục tiêu (TEA) mới theo Quy định Hiện đại hóa Chương trình Đầu tư Định cư EB-5 mới, với mức đầu tư thấp hơn là $900,000.

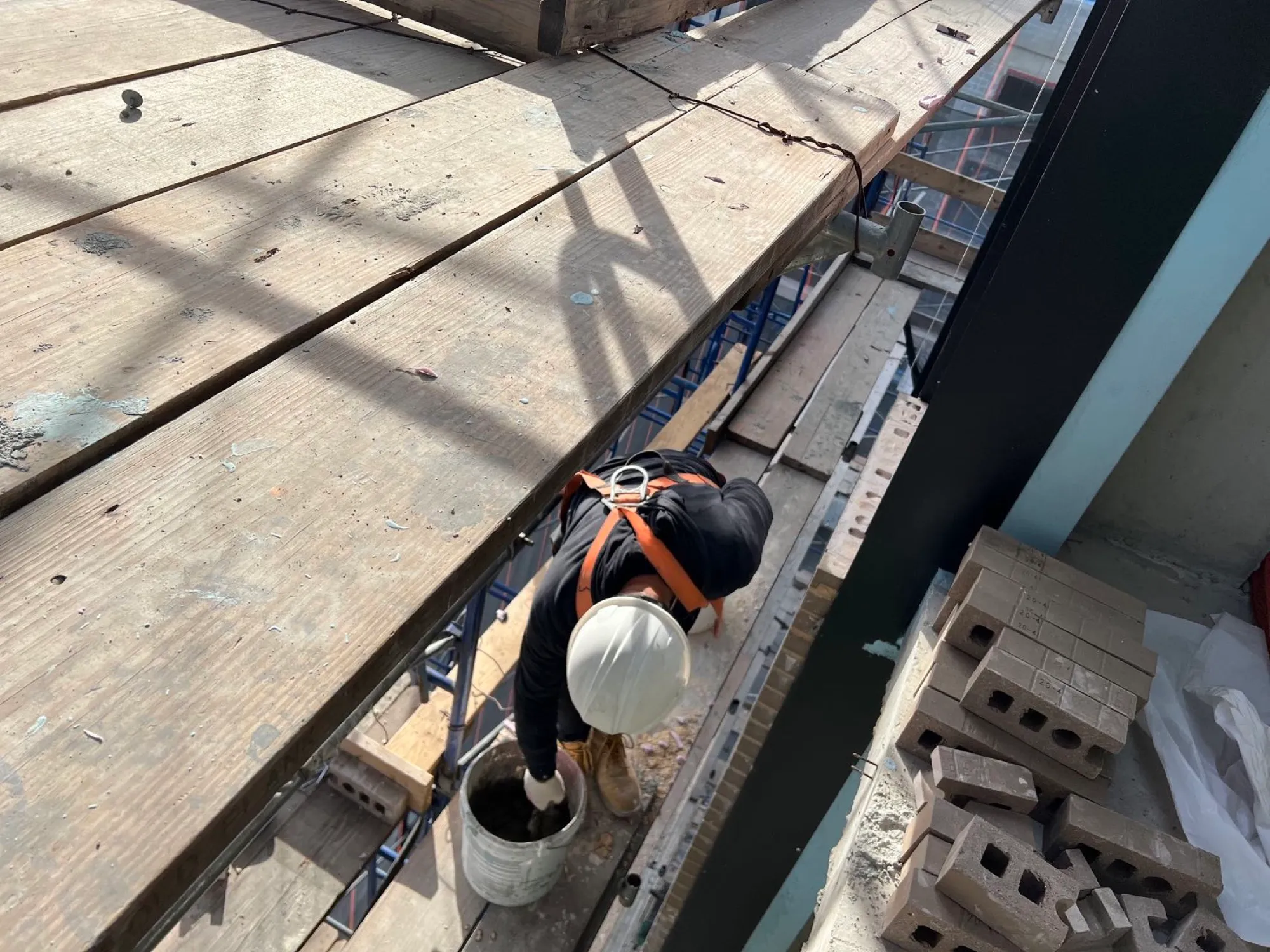

Tiến độ dự án
Cập nhật mới nhất từ công trường.
Năm 2024

Tháng 6 — Đơn I-526E được phê duyệt.
Tháng 9 — Đơn I-485 được phê duyệt.
Tháng 5/2023

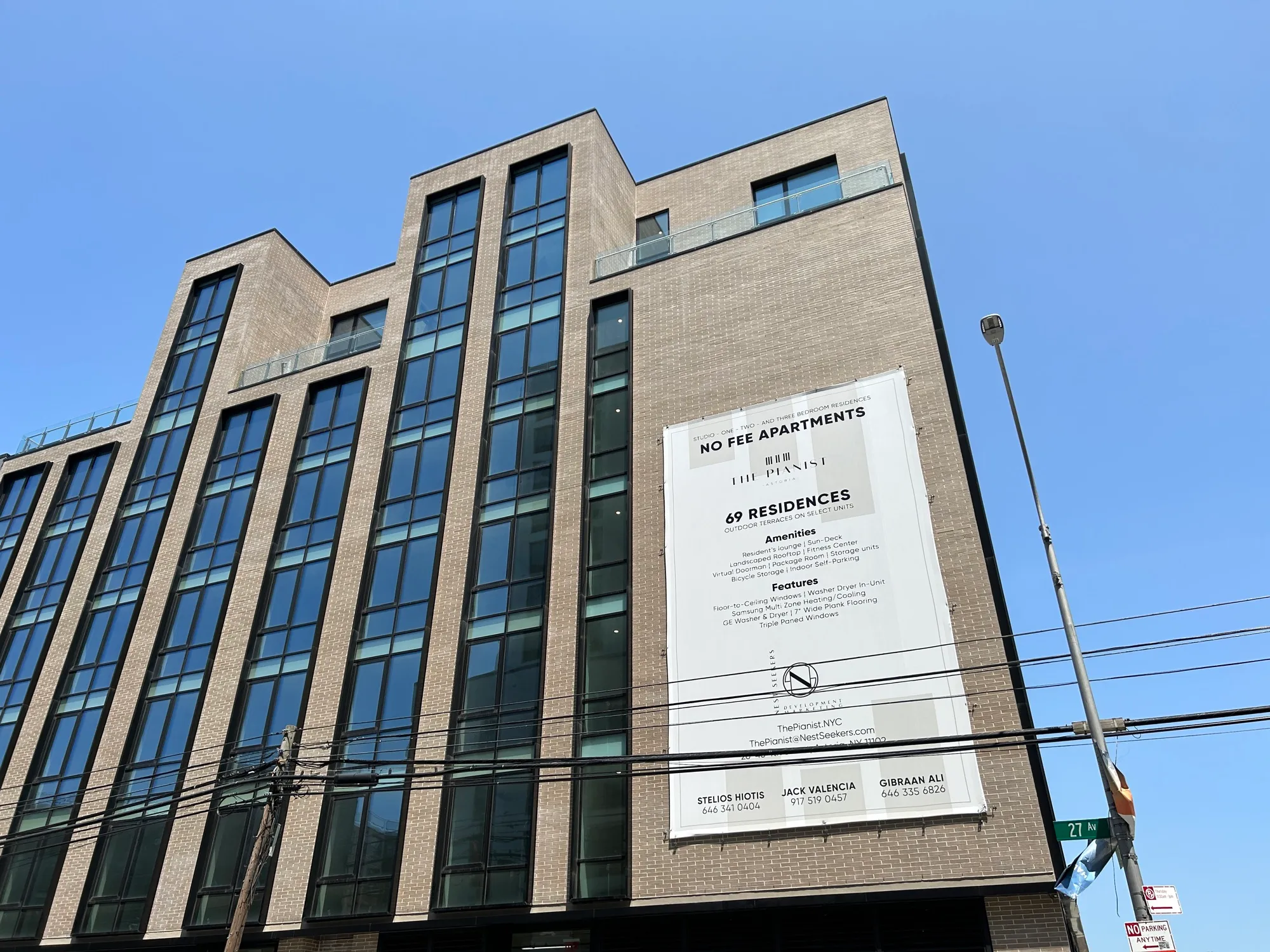

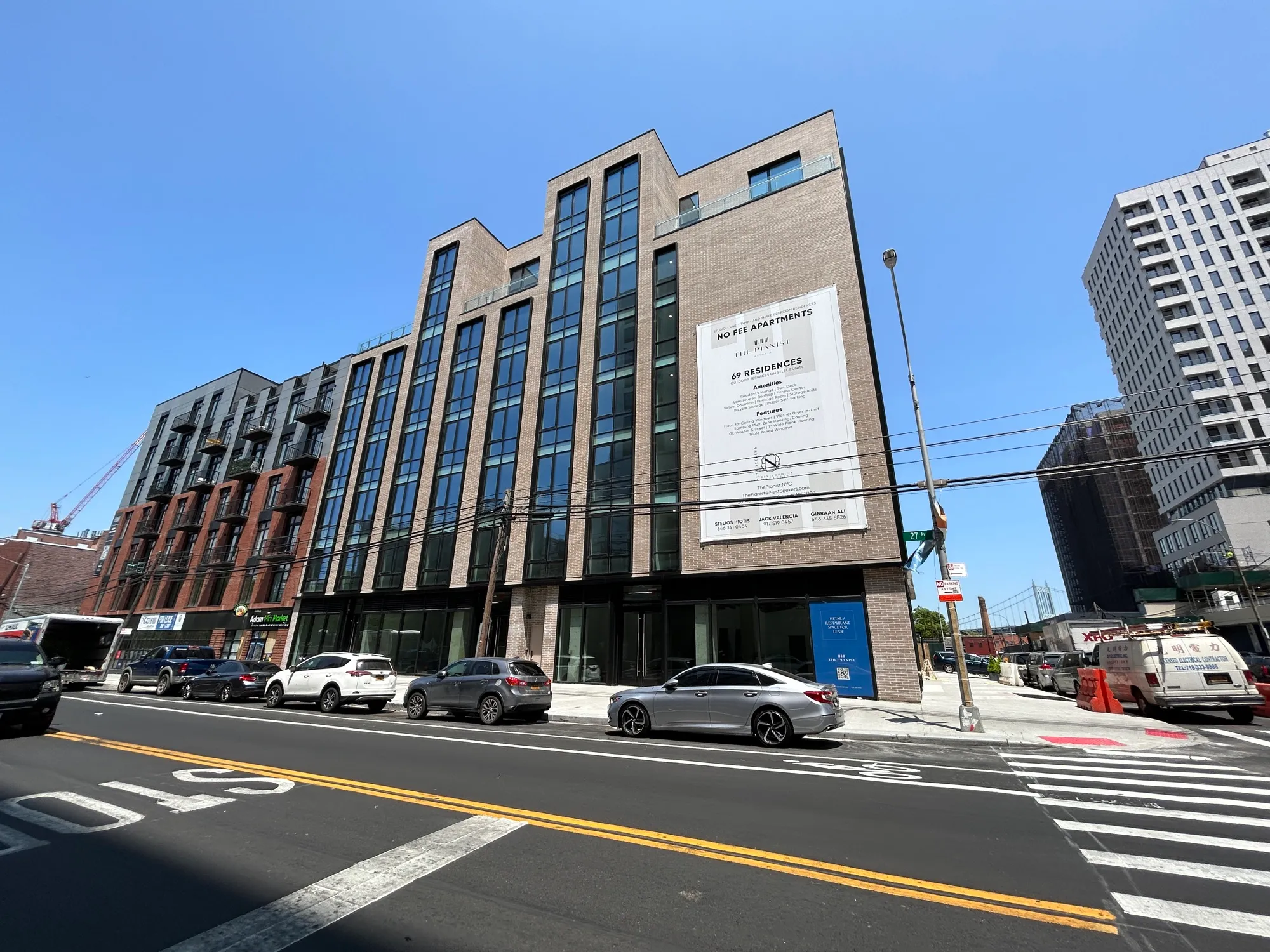

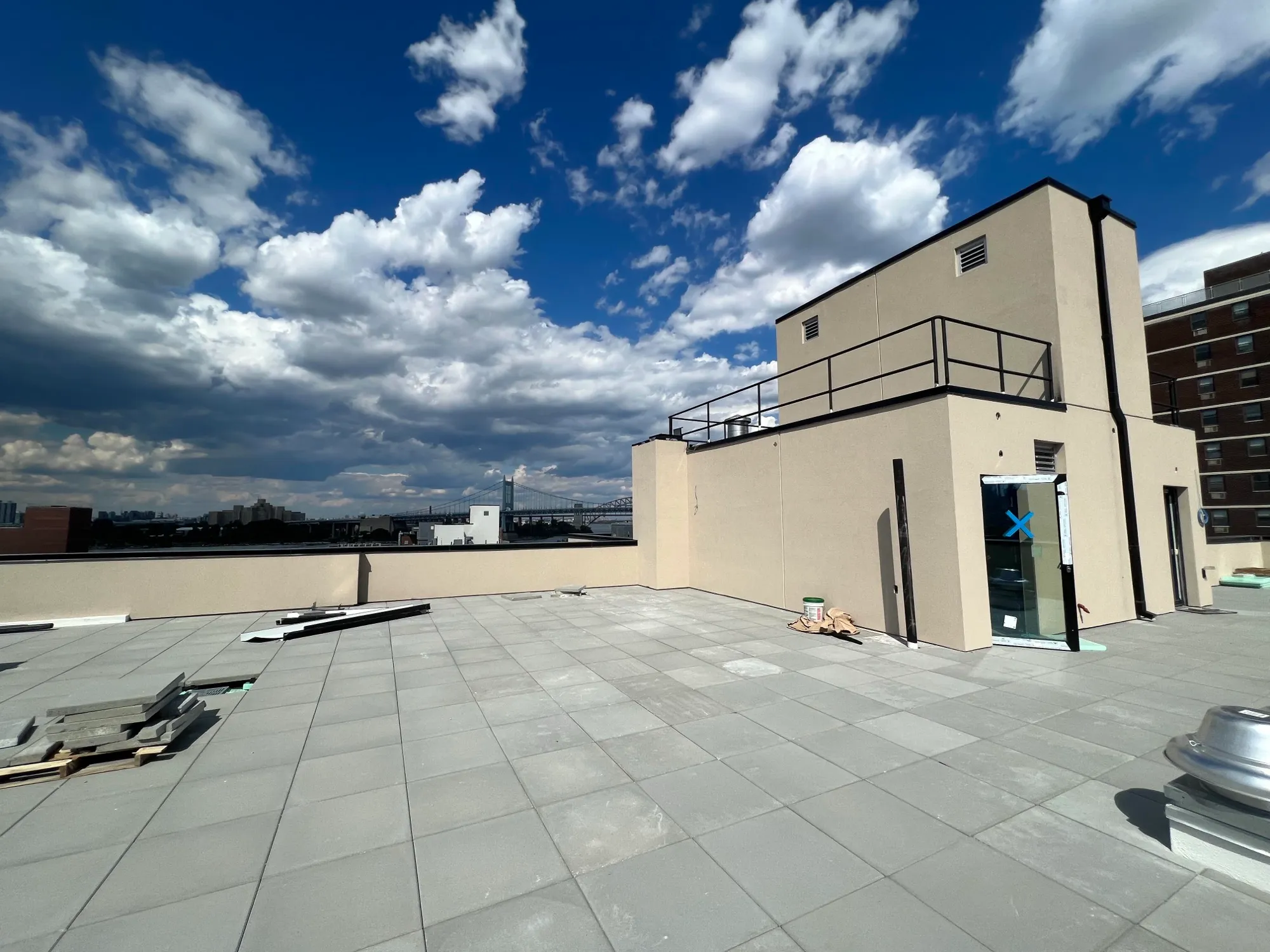

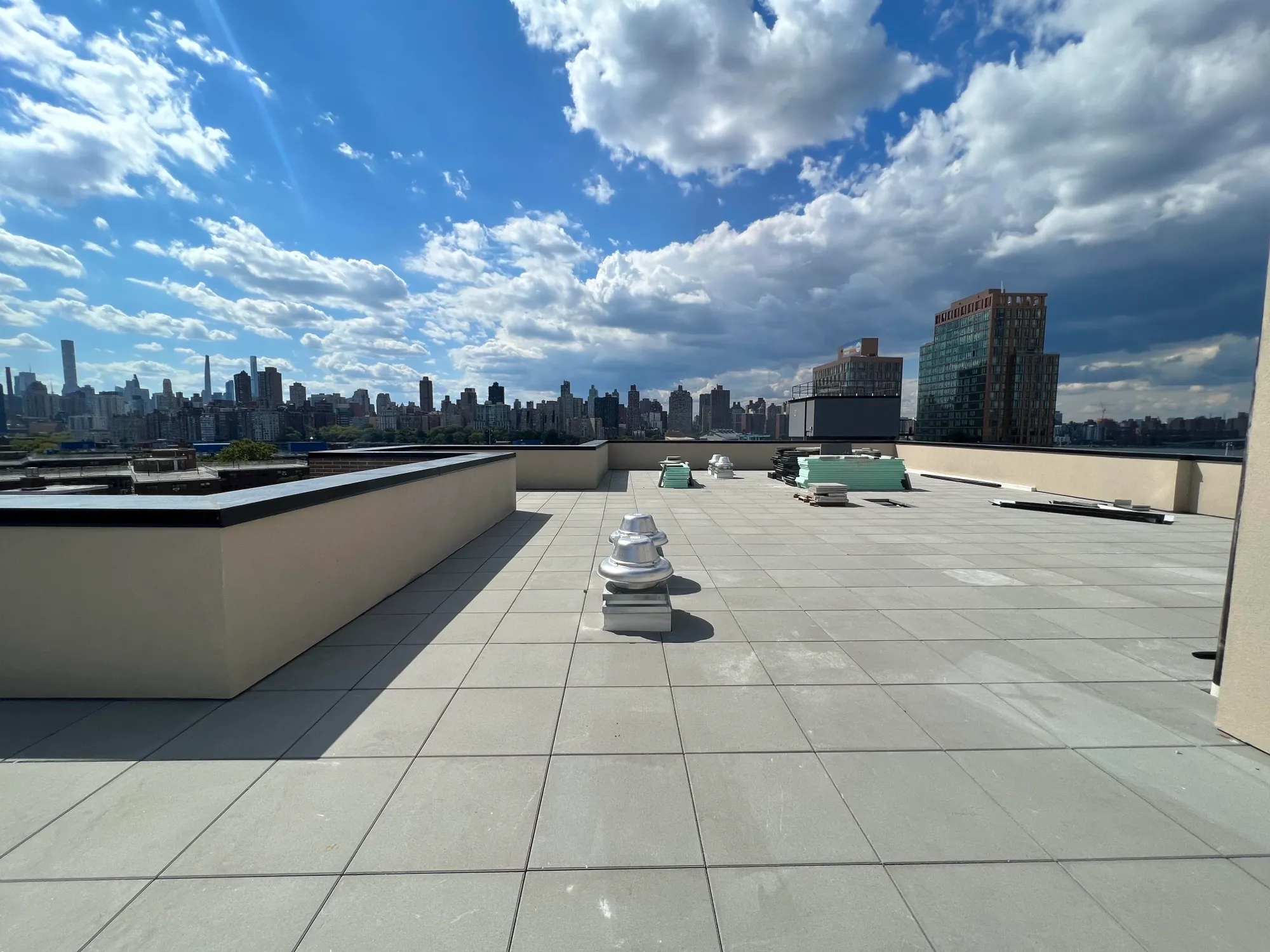

Tính đến tháng 5 năm 2023, công trình dự án “Pianist” của Group 11 đã hoàn thành xây dựng. Dự án dự kiến nhận TCO vào giữa tháng 6.
Tổng cộng 69 căn hộ: 45 căn do Nest Seeker cho thuê và 24 căn là nhà ở giá phải chăng do chính quyền phụ trách cho thuê. Dự kiến toàn bộ căn hộ sẽ được cho thuê hết vào cuối tháng 8 năm 2023.
Lưu trữ báo cáo công trường — Pianist
Tháng 11/2022
Đơn I-765 được phê duyệt
Tháng 8/2022
Đơn I-956F được phê duyệt
Hoàn thành cơ bản vào cuối quý 4 năm 2022, TCO dự kiến được cấp ngay sau đó
Sàn đã hoàn thiện
Điều hòa đã được lắp đặt
Tháng 5/2022

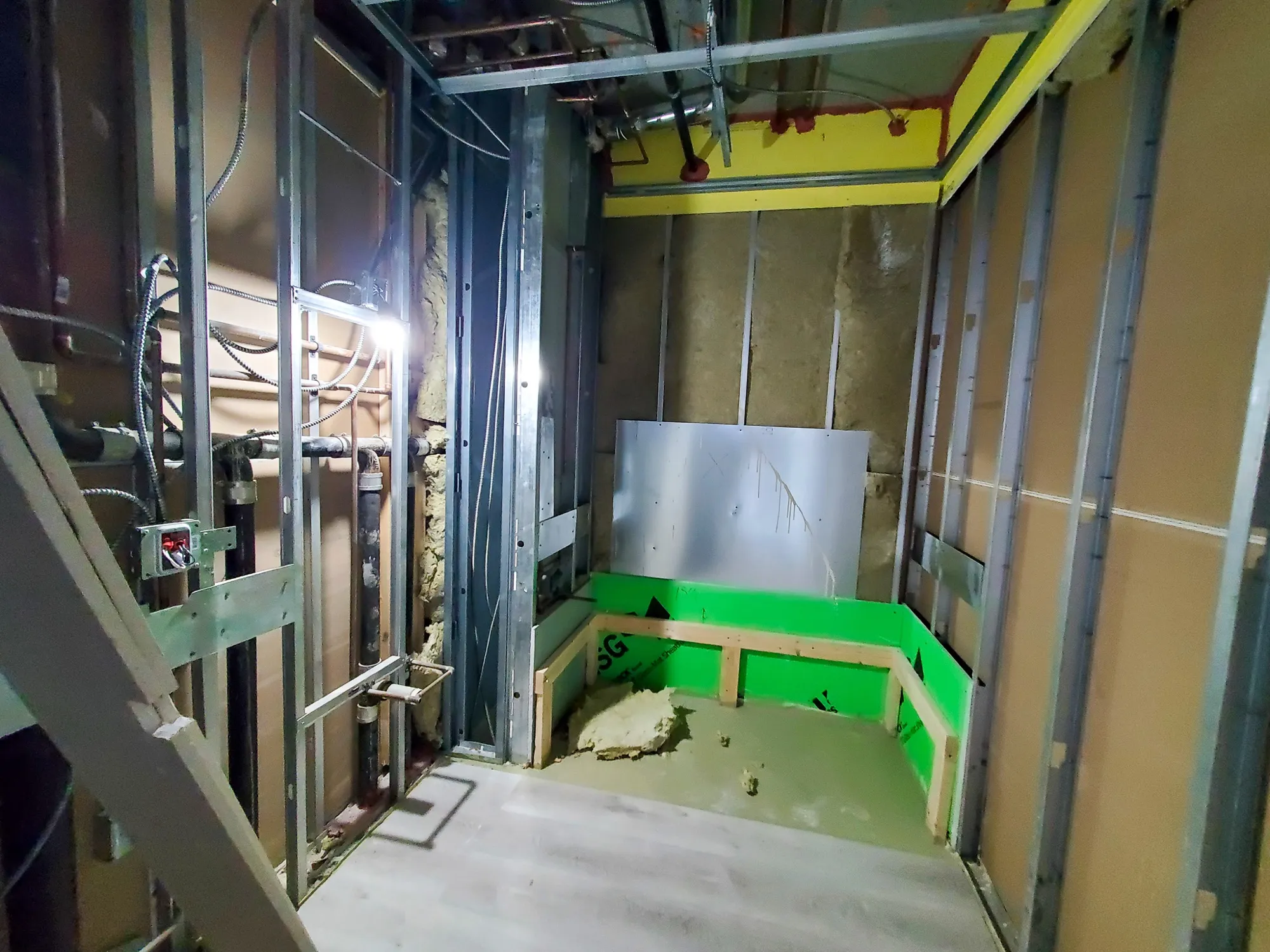

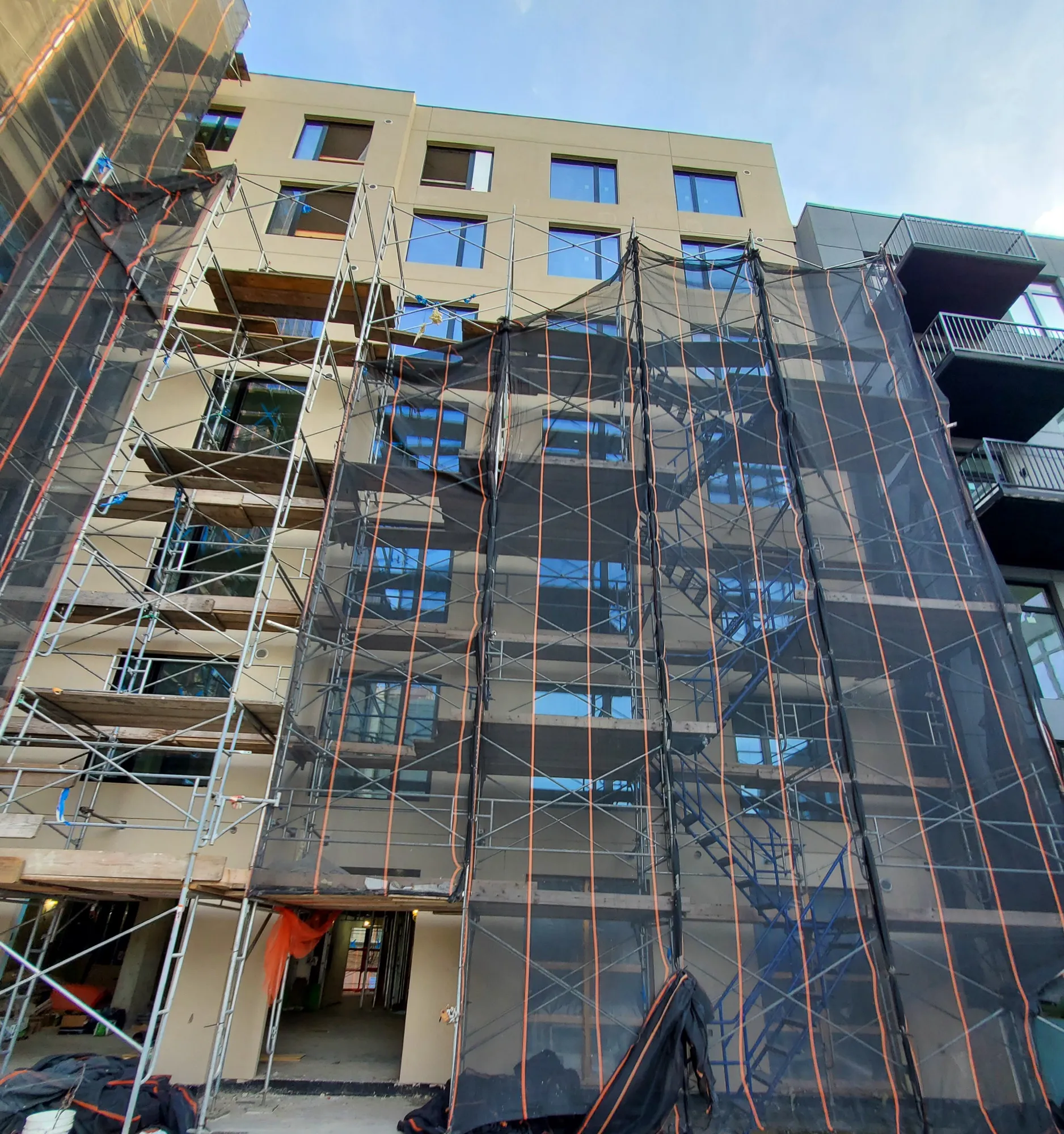

Tính đến thời điểm viết báo cáo này, mặt ngoài tòa nhà và kính tường (curtain wall) đã hoàn thành, giàn giáo đang được tháo dỡ theo trình tự. Hệ thống ống nước và cách nhiệt của tòa nhà đã hoàn thành, việc ngăn chia các căn hộ đã hoàn tất và giai đoạn hoàn thiện tinh đã bắt đầu. Dự kiến dự án sẽ được cấp TCO vào mùa hè năm 2022 và bàn giao trước cuối năm.
Tháng 12/2021

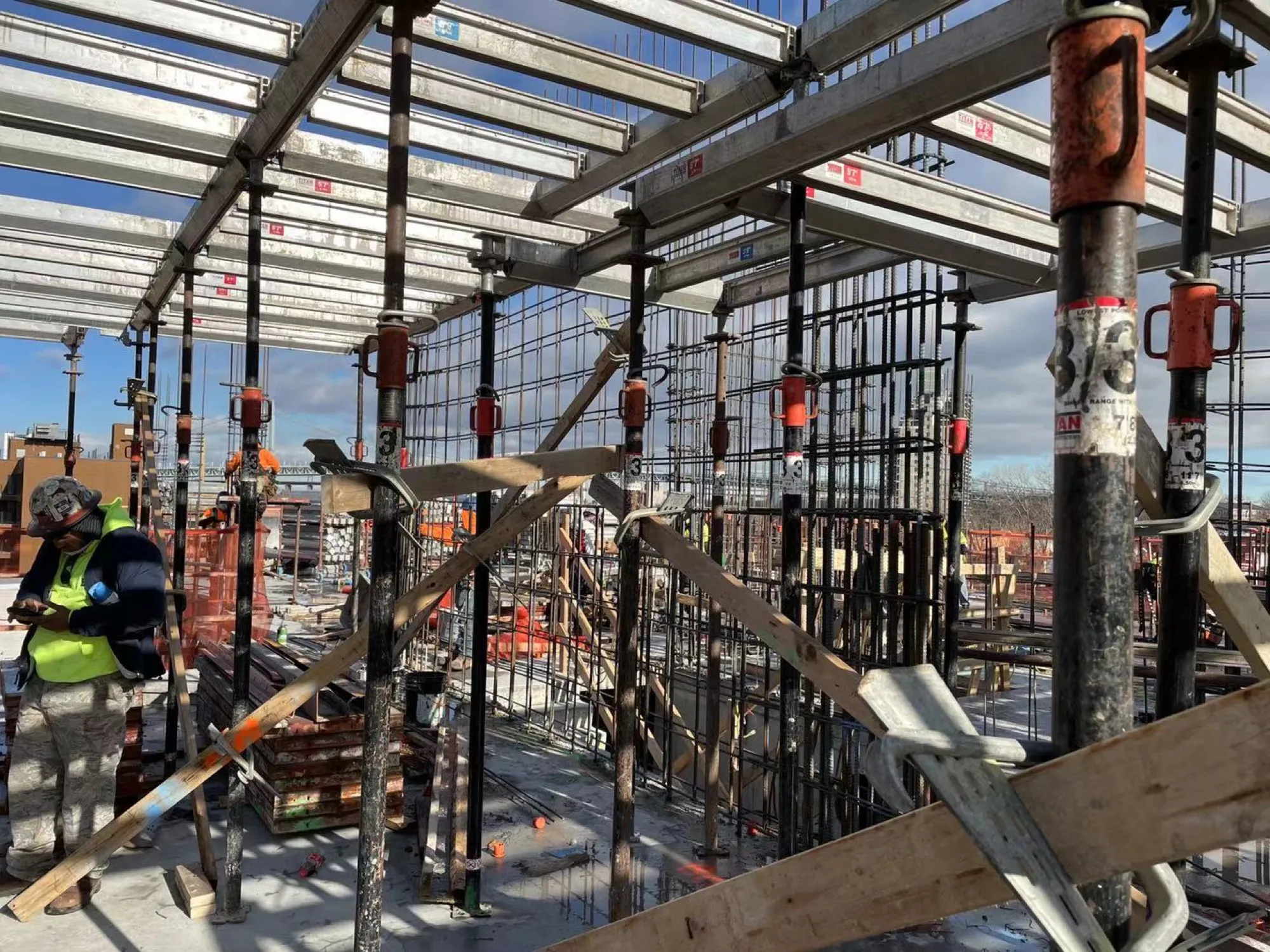

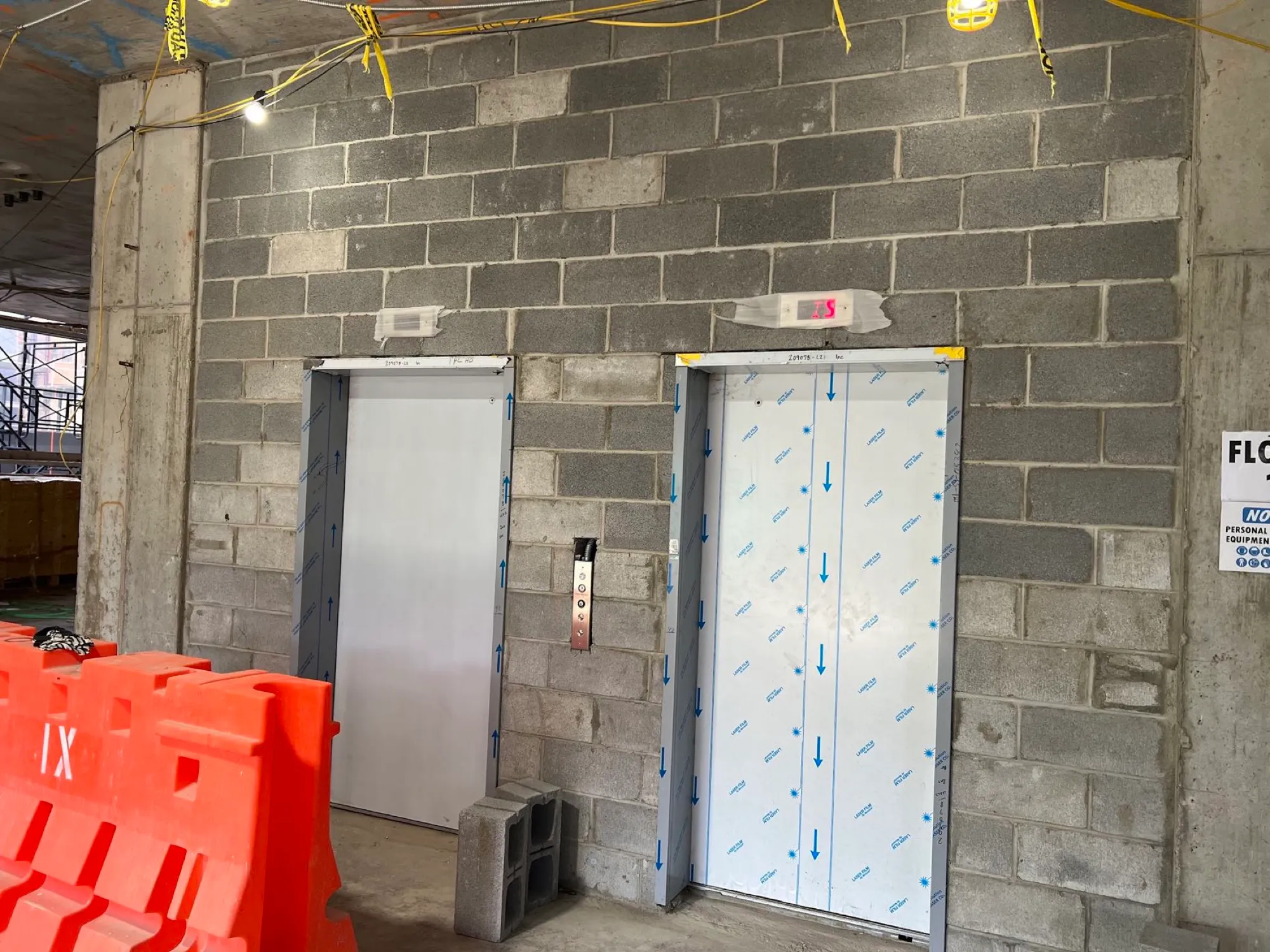

Tính đến tháng 12/2021, dự án đã hoàn thành cầu thang và đường dốc ở các tầng 3, 4, 5 và 6 và đang thi công tầng 7. Thang máy đã được lắp đặt, công tác chống thấm mái đang được tiến hành, gạch ốp tường ngoài đã lên đến tầng bảy, trát tường trong đã hoàn thành, lắp đặt cửa sổ bên trong đã hoàn tất, và phần thô của hệ thống đường ống về cơ bản đã hoàn thành.

Tháng 6/2021

Đến cuối tháng 6/2021, kết cấu chính của dự án đã cất nóc, việc lắp đặt thang máy đã hoàn thành, tường ngoài đã thi công được hơn một nửa, và kính tường (curtain wall) các tầng thấp đã sẵn sàng lắp đặt.
Tháng 12/2020

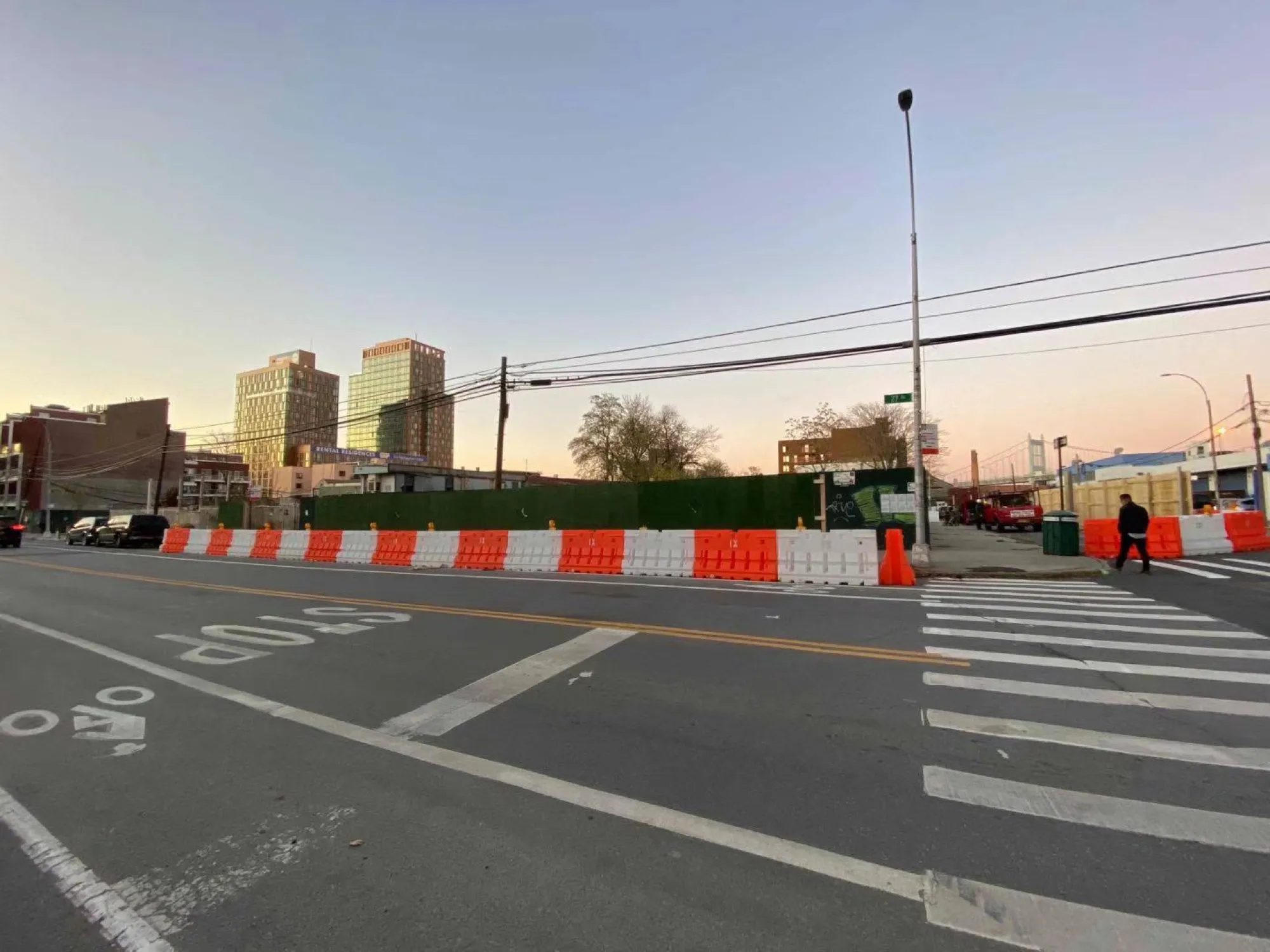

Tính đến tháng 12/2020, dự án đã hoàn thành cầu thang và đường dốc ở các tầng 3, 4, 5 và 6 và đang thi công tầng 7.
Tháng 7/2020
Đơn I-526 được phê duyệt

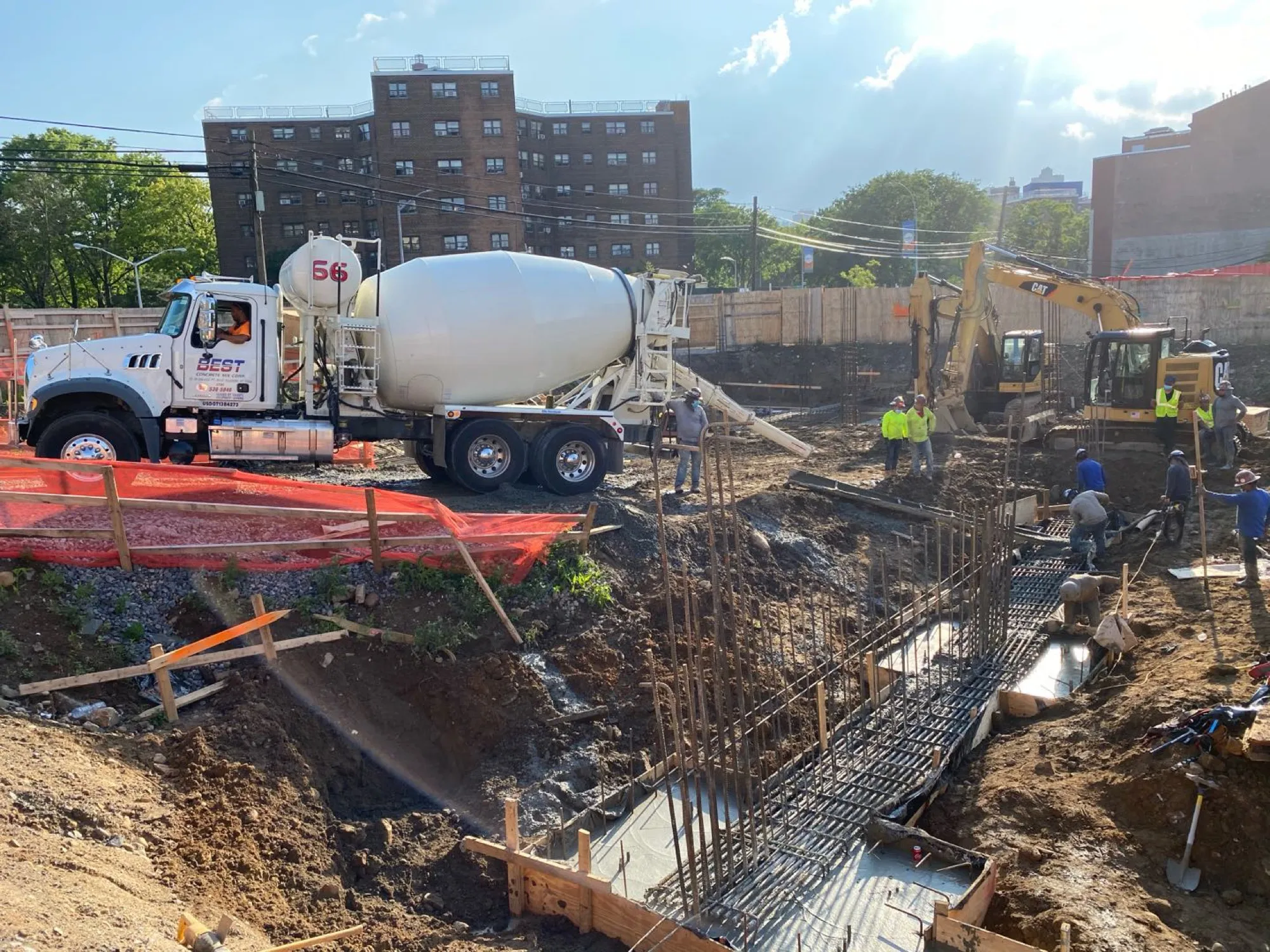

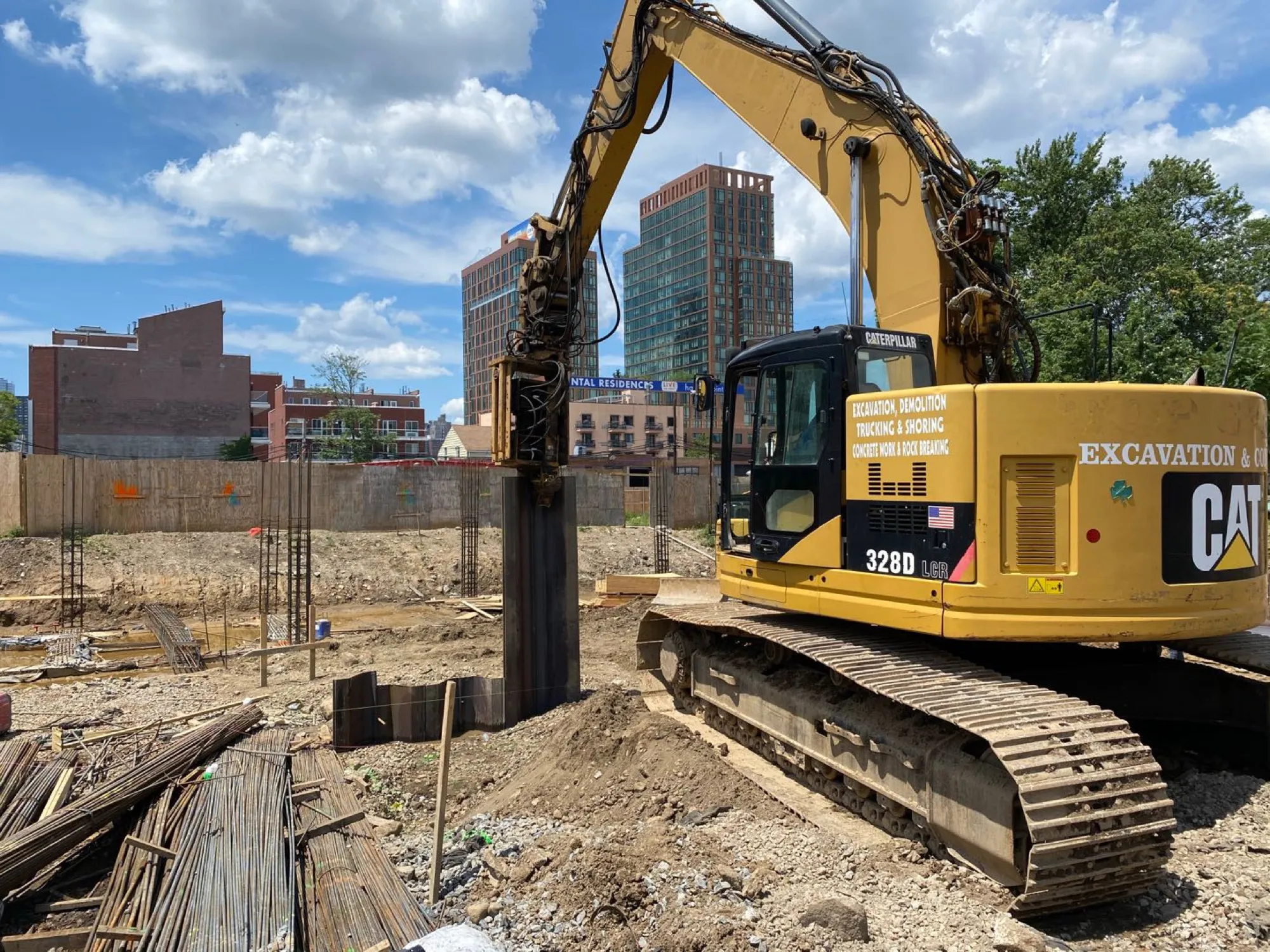

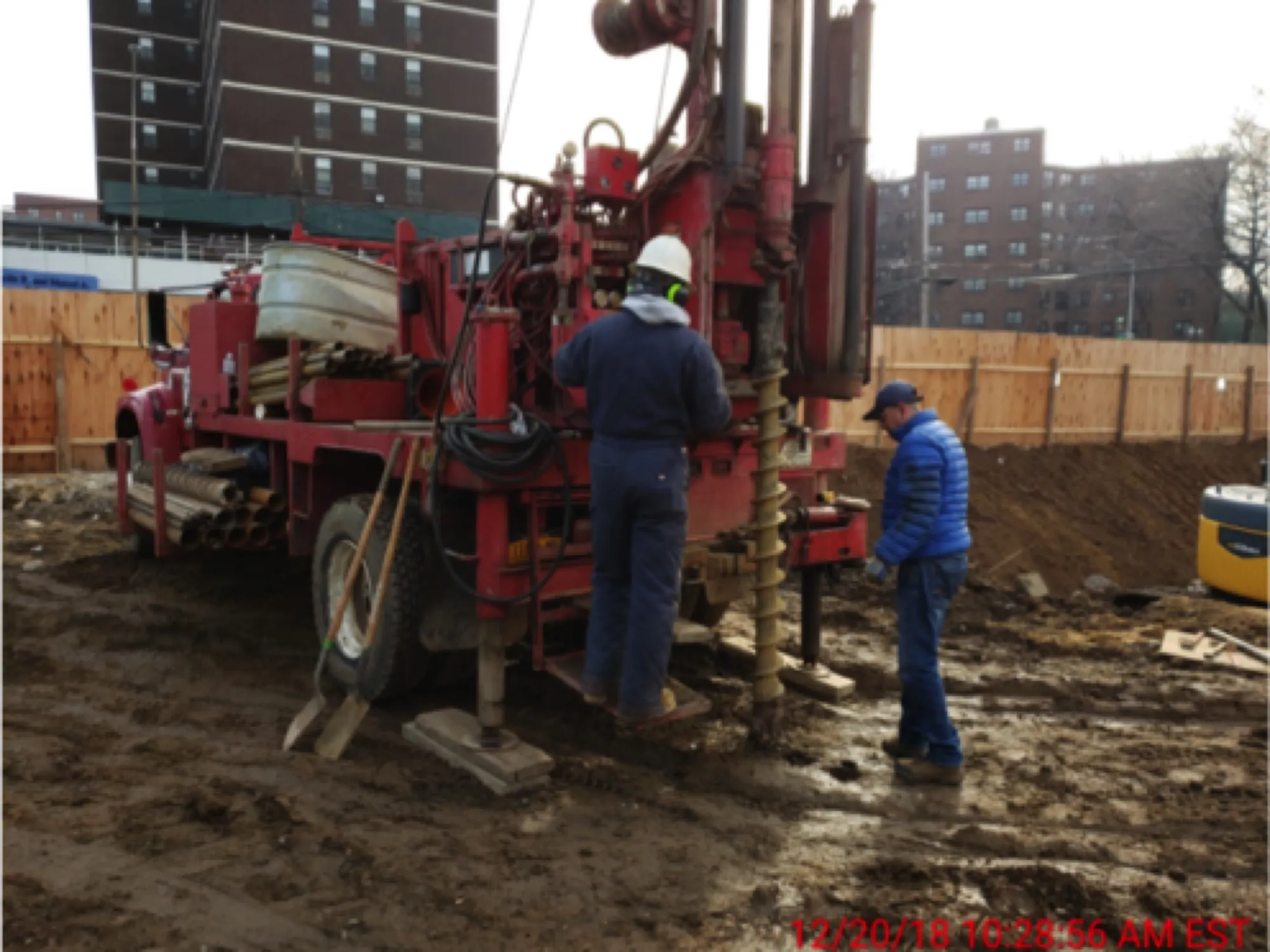

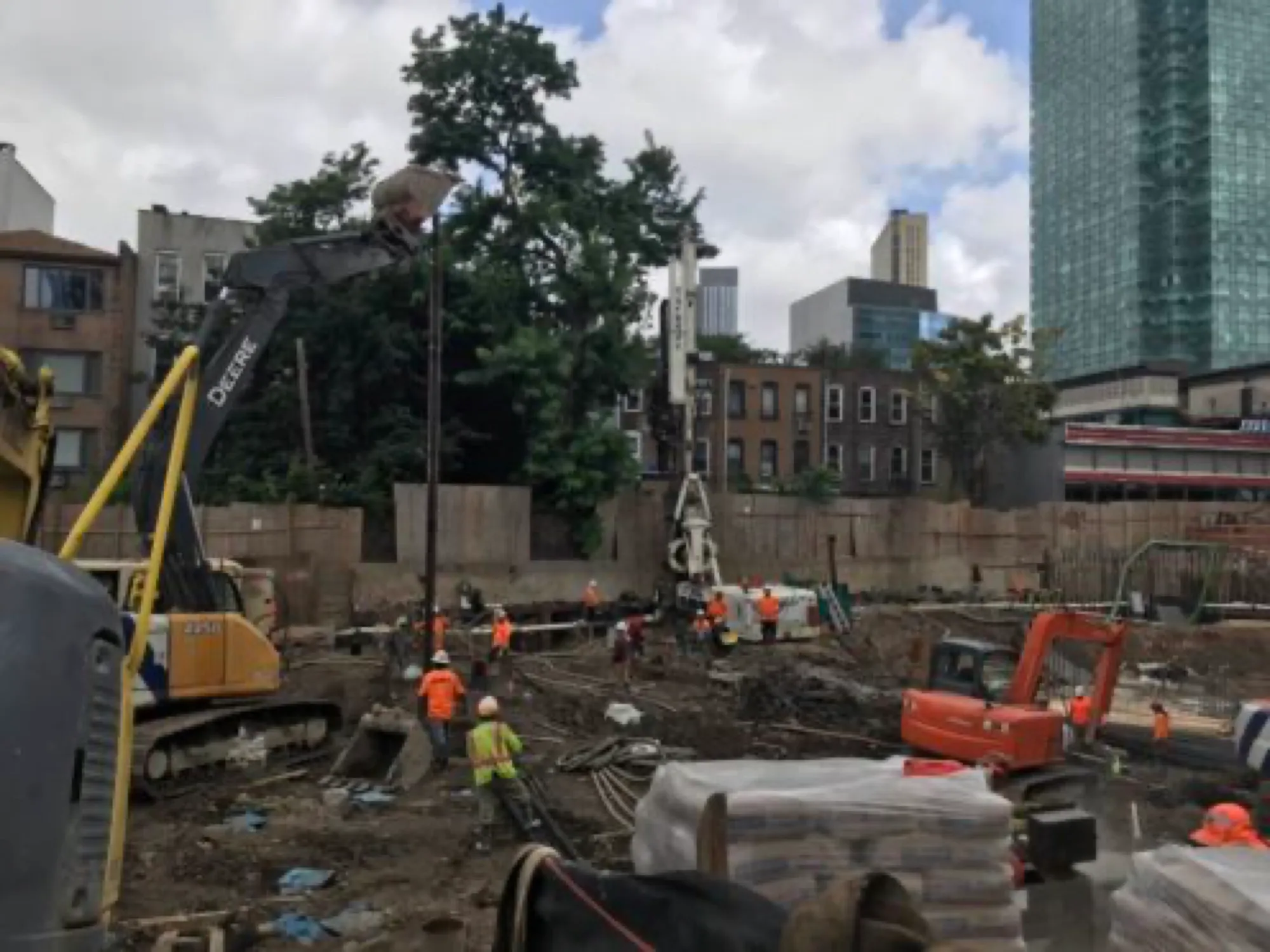

Tính đến tháng 7/2020, 2/3 công tác móng đã hoàn thành và phần còn lại dự kiến hoàn thành vào đầu tháng 8. Công tác cừ thép, đài cọc và dầm móng đều đang đúng tiến độ hoàn thành.

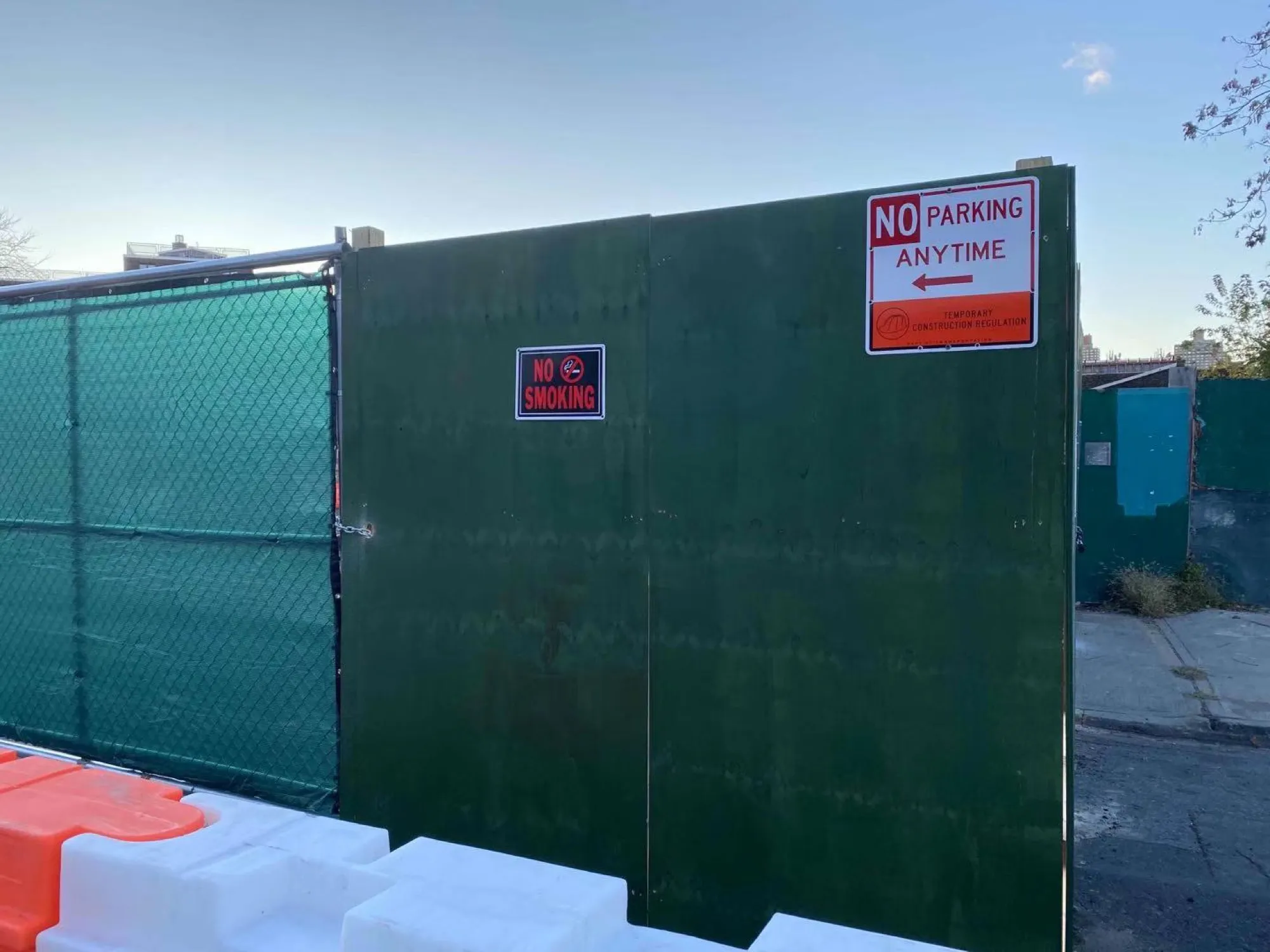

Tháng 11/2019

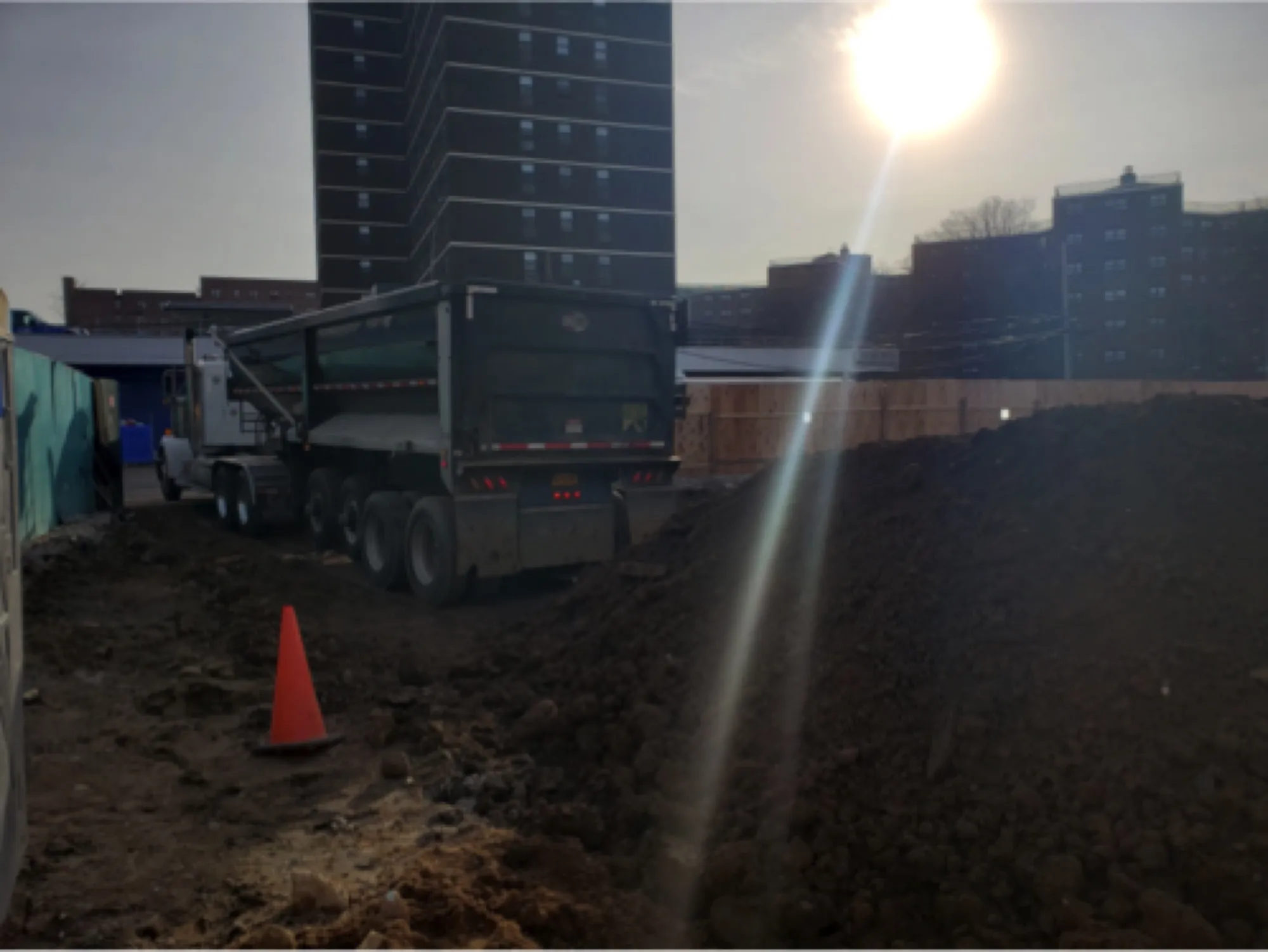

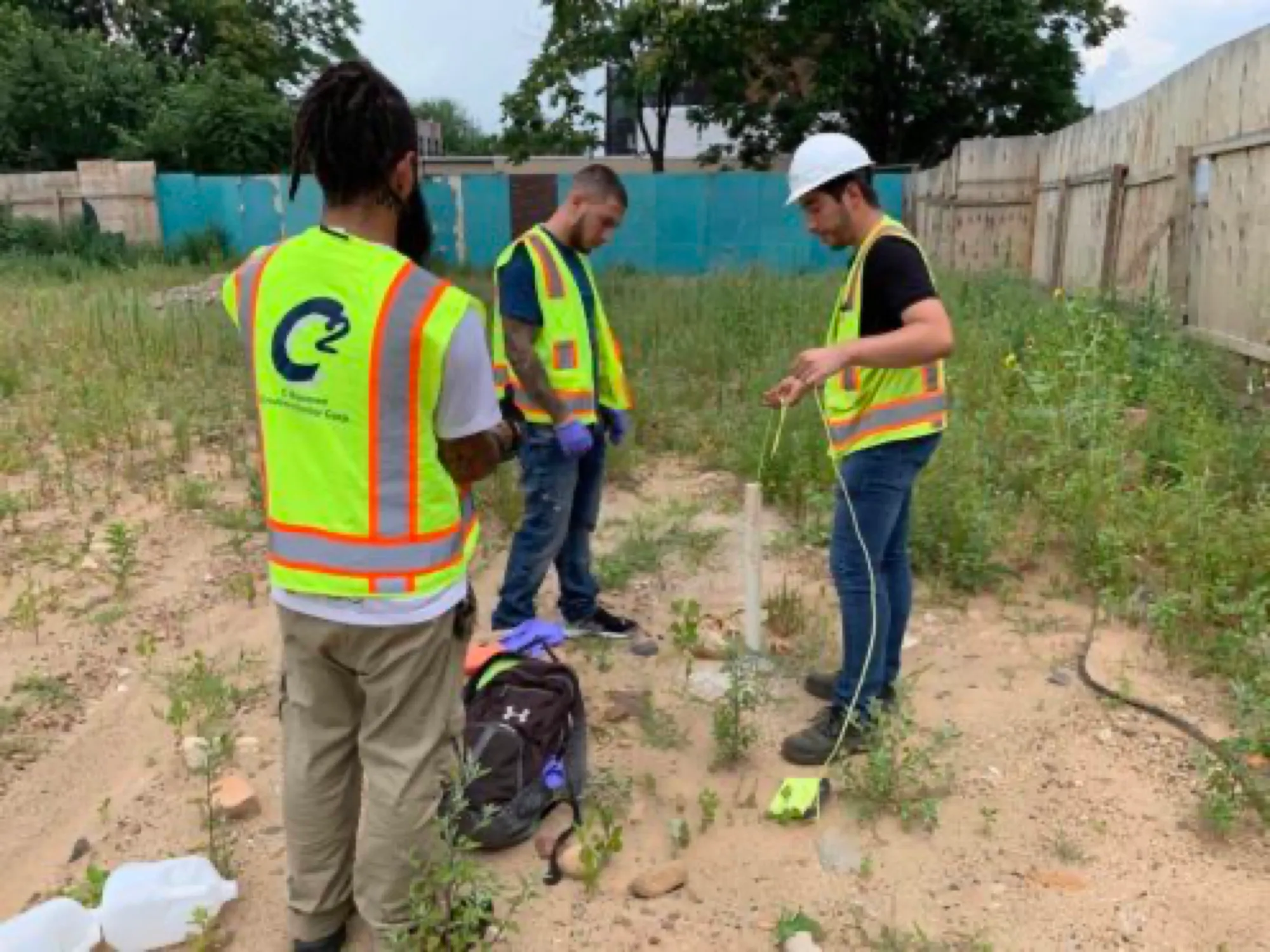

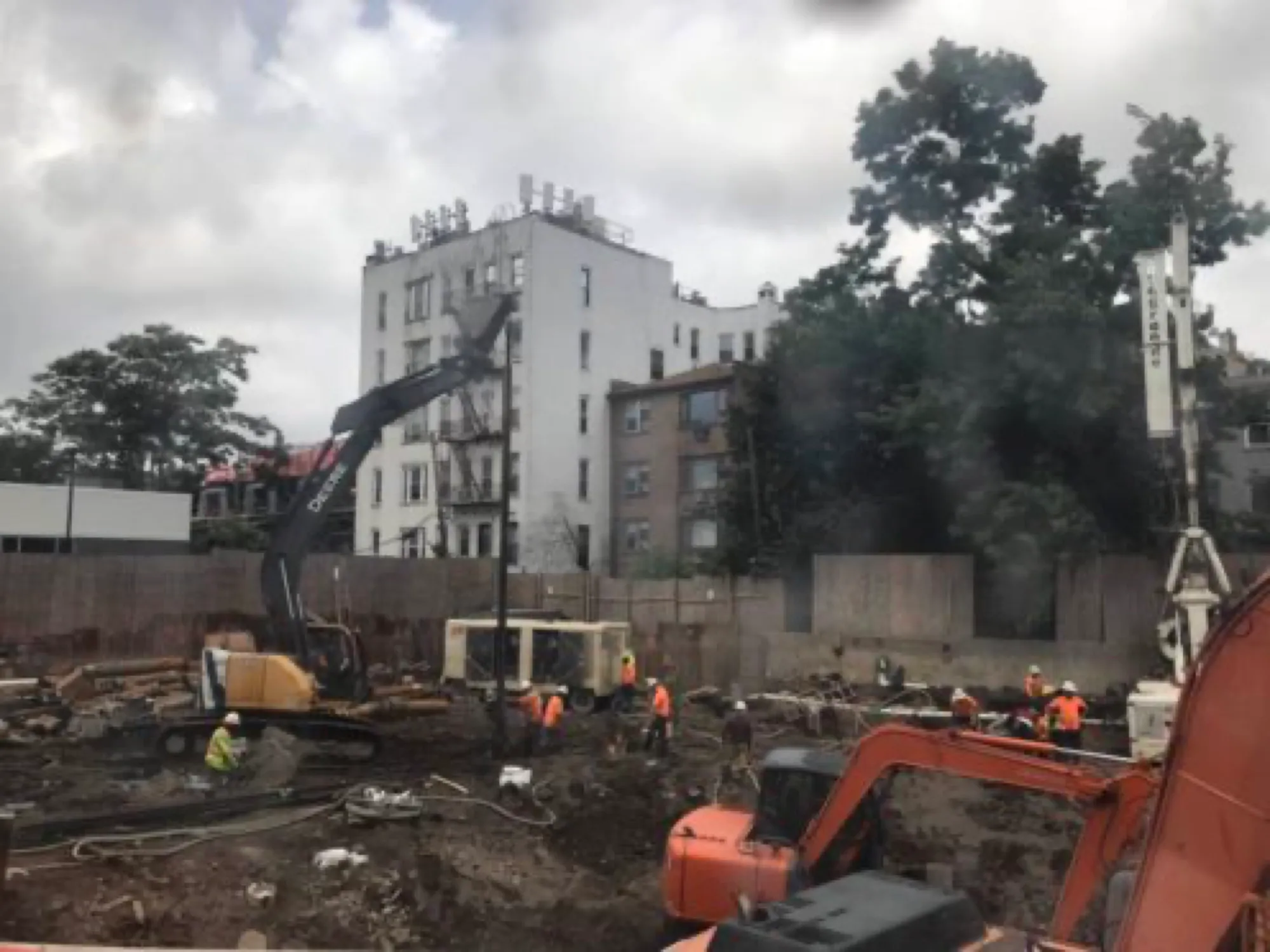

Tính đến tháng 11/2019, dự án Group 11 đã hoàn thành tháo dỡ toàn bộ công trình hiện hữu, và công tác tháo dỡ đã được DOB nghiệm thu. Thiết kế đã được DOB phê duyệt vào tháng 6. Nước ngầm đã được kiểm tra. Hiện tại, dự án đang chờ giấy phép thi công móng của DOB, dự kiến được cấp vào cuối tháng 8/2019.
Tháng 8/2019
Tính đến tháng 8/2019, dự án Group 11 đã hoàn thành tháo dỡ toàn bộ công trình hiện hữu, và công tác tháo dỡ đã được DOB nghiệm thu. Thiết kế đã được DOB phê duyệt vào tháng 6. Nước ngầm đã được kiểm tra. Hiện tại, dự án đang chờ giấy phép thi công móng của DOB, dự kiến được cấp vào cuối tháng 8/2019.
Tháng 5/2019
Tính đến tháng 5/2019, dự án Group 11 đã hoàn thành tháo dỡ toàn bộ công trình hiện hữu, và công tác tháo dỡ đã được DOB nghiệm thu. Hiện tại, dự án đang chờ giấy phép thi công móng của DOB.
Tháng 1/2019
Tính đến tháng 1/2019, dự án Group 11 đã hoàn thành tháo dỡ toàn bộ công trình hiện hữu, và công tác tháo dỡ đã được DOB nghiệm thu. Hiện tại, dự án đang chờ giấy phép thi công móng của DOB. Công tác móng dự kiến bắt đầu vào quý 2 năm 2019.
Thư viện hình ảnh
Pianist qua hình ảnh.

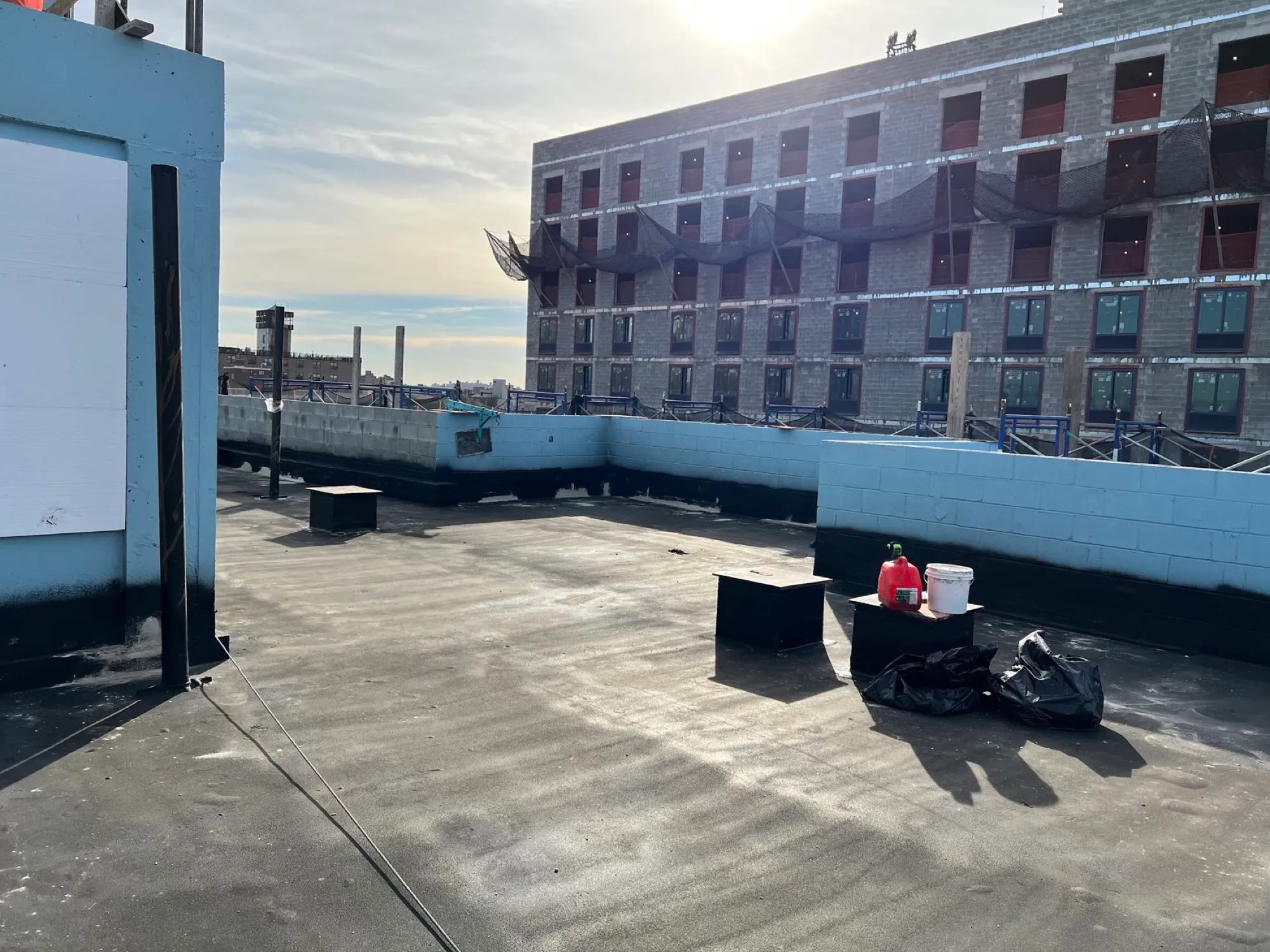

Tiến độ xây dựng
Hình ảnh từ công trường.
Hình ảnh chỉ mang tính minh họa

Vị trí & Quy hoạch
Vị trí và tài liệu quy hoạch dự án.

Tìm hiểu thêm
