Spring Garden 效果图

ARCFE Group 1

已完成并全额还款

Spring Garden

70-32 Queens Blvd, Woodside, Queens, New York City

I-526

已获批

I-829

已获批

还款状态

已全额还款

项目介绍

关于 Spring Garden。

ARCFE Group 1 为一栋住宅共管公寓项目的开发提供融资,项目位于纽约市皇后区 70-32 Queens Blvd。这是一栋 12 层的综合用途大楼,包含住宅与零售空间。项目于 2013 年 3 月开工,已于 2021 年竣工。

EB-5 贷款已全额还款——RIA 前(旧法时期)项目。*指已偿还至新商业企业(NCE)的 EB-5 资金。

关键信息

项目位置
70-32 Queens Blvd, Woodside, Queens, New York City
目标就业区(TEA)
符合 TEA 认定
EB-5 投资人数
12 位
适用法案时期
RIA 前(旧法)

项目详情

Group 1 项目全貌。

符合 TEA 认定 · 12 位投资人 · 黄金地段

Spring Garden

ARCFE Group 1 为一栋住宅共管公寓大楼的开发提供融资,项目位于纽约市皇后区 70-32 Queens Blvd。这是一栋 12 层的综合用途大楼,包含住宅与零售空间。项目于 2013年3月开工建设,已于 2021 年竣工。

社区活力蓬勃之地

伍德赛德(Woodside)

伍德赛德(Woodside)坐落于纽约市繁华的皇后区,是一个充满活力的街区,都市的多元气息与近郊的宁静在这里交融出独特的韵味。绿树成荫的街道汇聚了丰富多彩的文化,街边林立的餐馆供应着来自世界各地的美食。

得益于毗邻曼哈顿的地理优势,Woodside 拥有出色的交通网络,是通勤族的便捷枢纽。而在繁忙喧嚣之中,片片绿地又为居民提供了休憩之所——公园与社区空间让人们得以放松身心。从悠久的历史根基到现代的蓬勃活力,Woodside 传统与创新交织,堪称纽约城市生活的经典缩影。

项目进展

来自工地现场的最新动态。

2020 年 12 月

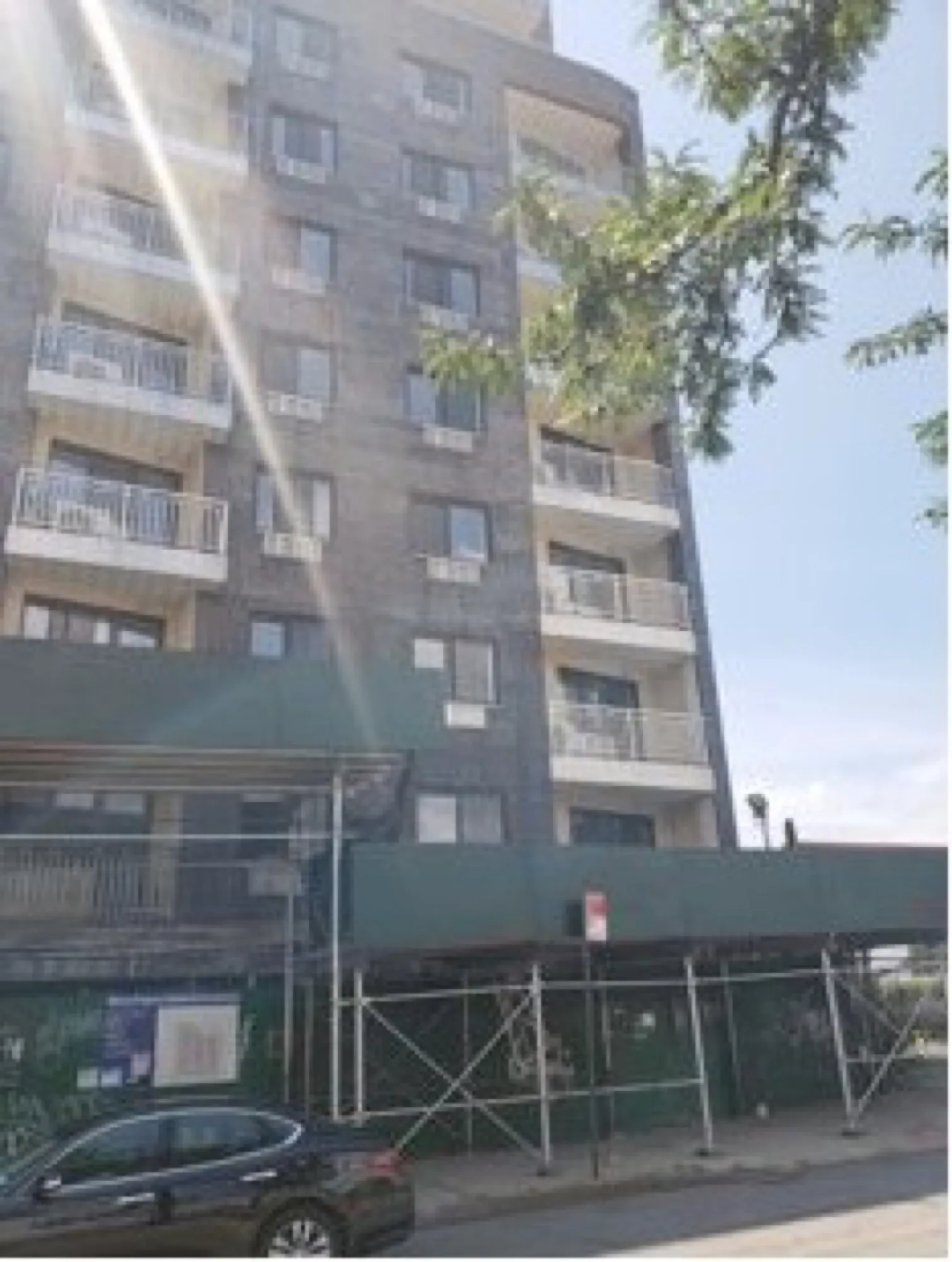

根据 2020 年 12 月的实地考察,情况总结如下:建设工程已全部完成,目前正在等待临时入住许可(TCO)获批。

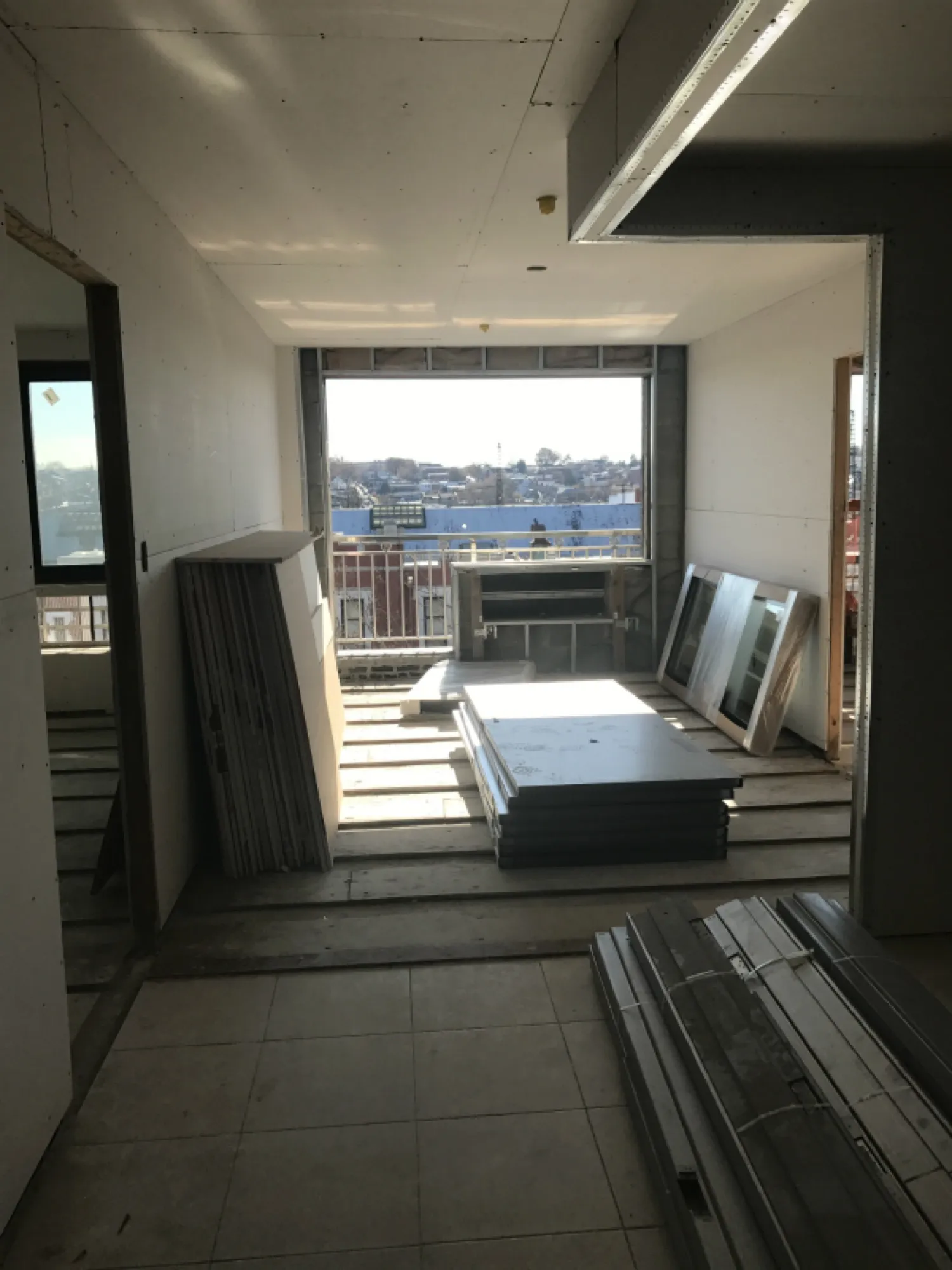

工程进度档案——Spring Garden

2019年8月

根据 2019年11月的实地考察,情况总结如下:

- 建设工程已全部完成。

- 目前仍在等待临时入住许可(TCO)获批。

2019年5月

根据 2019年5月的实地考察,情况总结如下:

- 建设工程已全部完成。

- 目前仍在等待临时入住许可(TCO)获批。

2019年1月

根据 2019年1月的实地考察,情况总结如下:

- 建设工程已全部完成。

- 目前仍在等待临时入住许可(TCO)获批。

2018年10月

根据 2018年10月的实地考察,情况总结如下:

- 建设工程已全部完成。

- 目前仍在等待临时入住许可(TCO)获批。

2018年4月

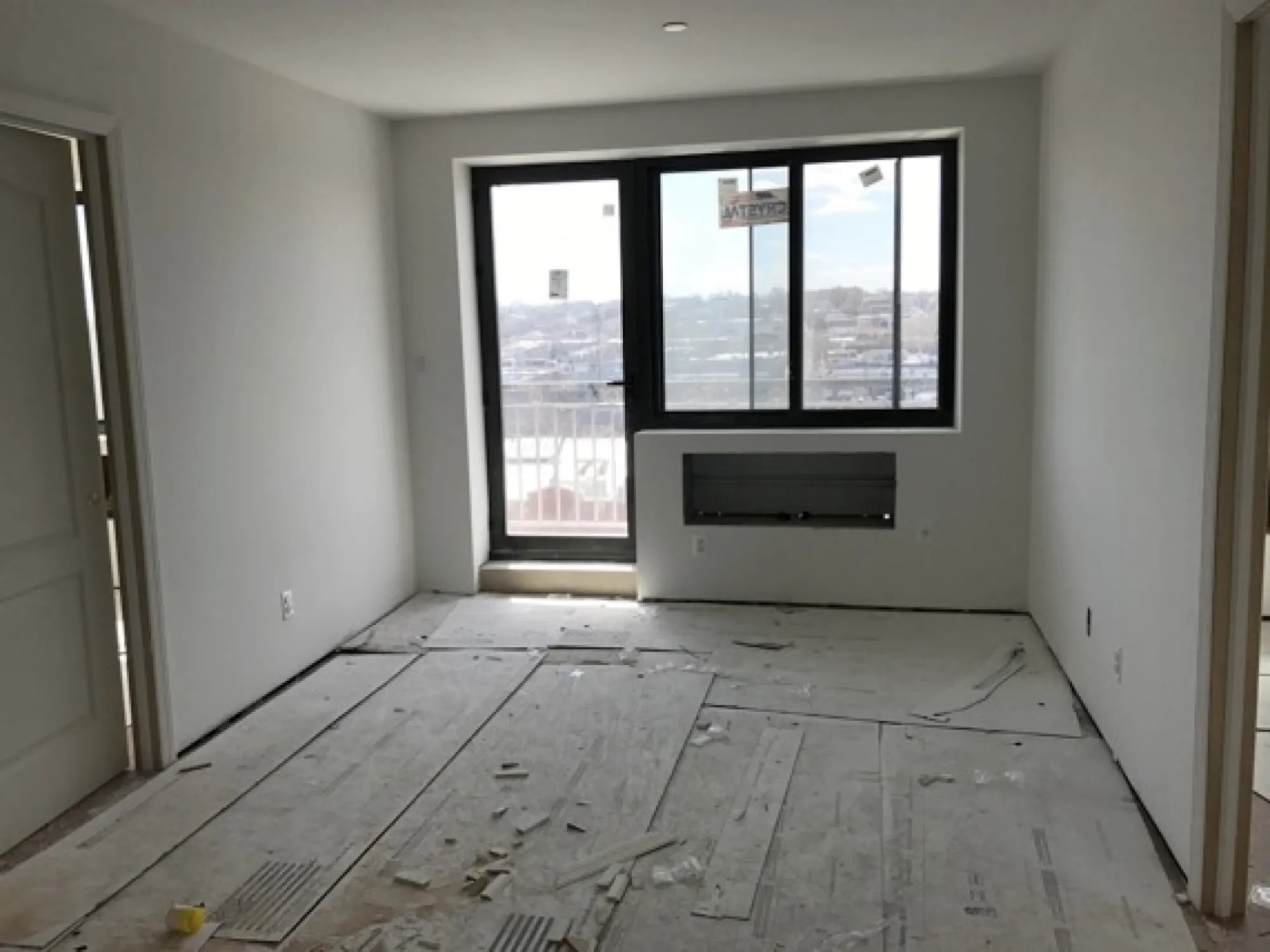

根据 2018年4月的实地考察,情况总结如下:

- 现场仅有少量工人作业。

- 从零售楼层至顶层的室内龙骨框架已全部完成。

- 排风与新风管道工程正在进行中。

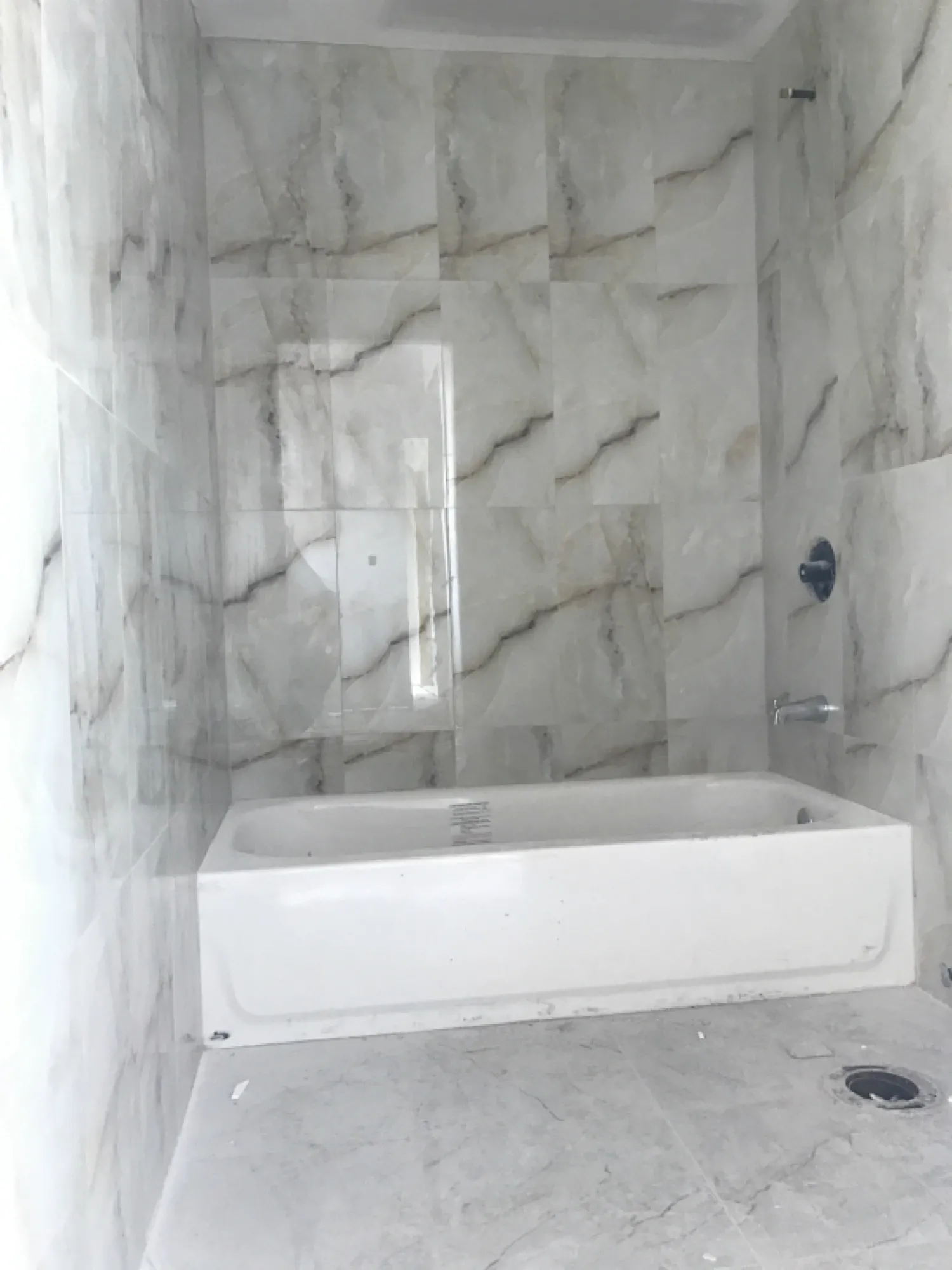

- 浴缸已运抵现场,低楼层已完成安装。

- 冷热水管道正在 6 至 7 层安装。

- 大楼预计于 2018 年夏季完工,随后将申请临时入住许可(TCO)。

2017年12月

根据 2017年12月1日的实地考察,现场有安全管理员及约 20 名工人,以石膏板与瓷砖工人为主。情况总结如下:

- 施工队伍已从后楼顶层向下逐层推进室内石膏板工程;瓷砖工程已从顶层推进至 7 层,2 层至顶层的走廊瓷砖已铺贴完成。

- 电梯已投入运行。

- 据 Steve Cheung 介绍,其余窗户与阳台推拉门将于下周(圣诞节前)送达。

- 窗户到货后,即可加快面向 Queens Blvd 一侧公寓的石膏板与地面收尾工程。

- 受窗户采购延误影响,TCO 预计推迟至 2018 年夏季取得。

2017年6月

根据 2017年6月27日的实地考察,情况总结如下:

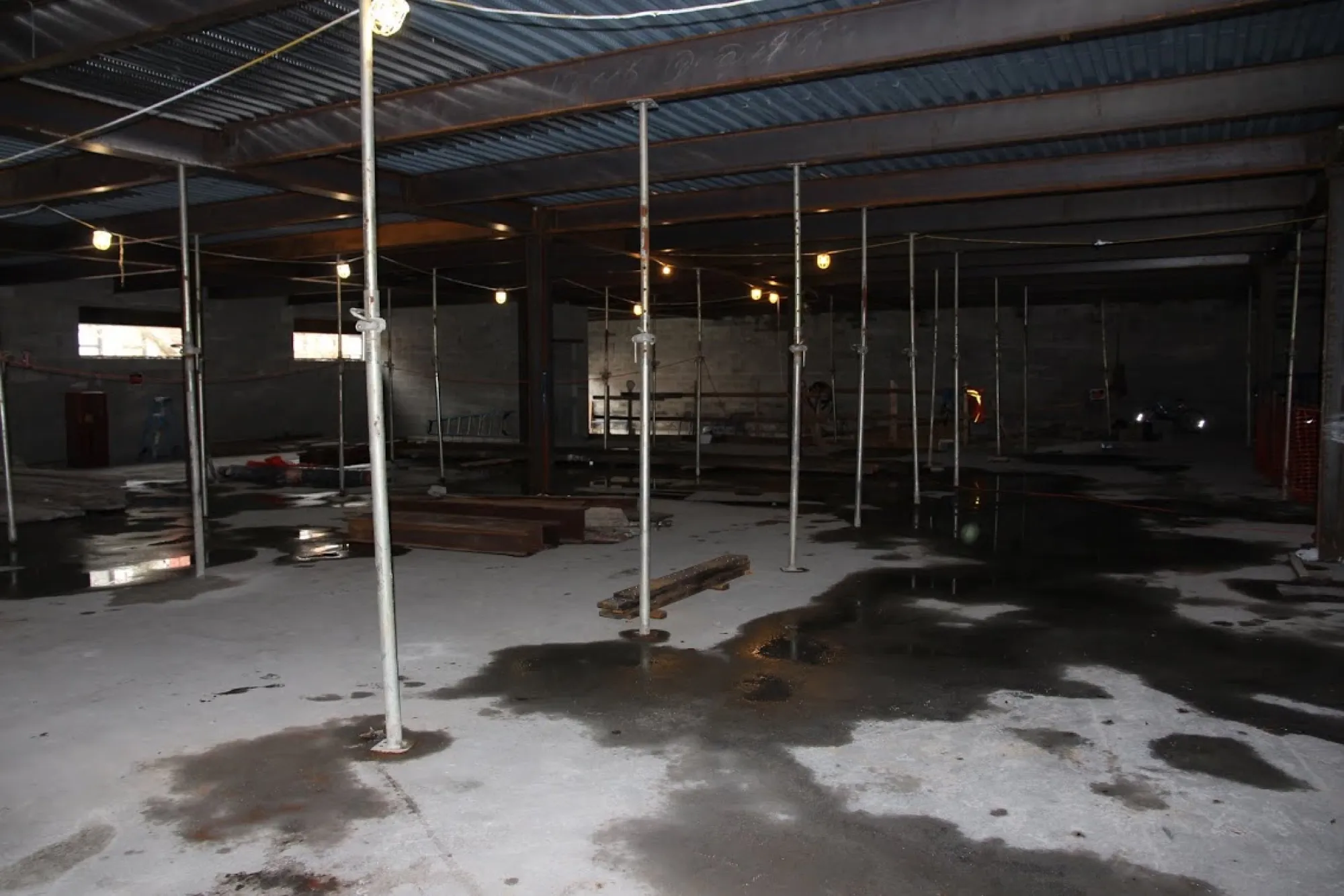

- 施工人员正在地下室浇筑混凝土以加固钢柱。

- 两部电梯已完成安装,其中一部已随 TCO 投入运行,其提升井架已拆除。

- 燃气房内尚有部分作业进行中。

- 门、小型窗户及框架、全部石膏板与保温材料已存放于现场。

据 Steve 介绍,施工方将增派工人启动石膏板及其他装修工种作业,目标下月恢复正常施工。

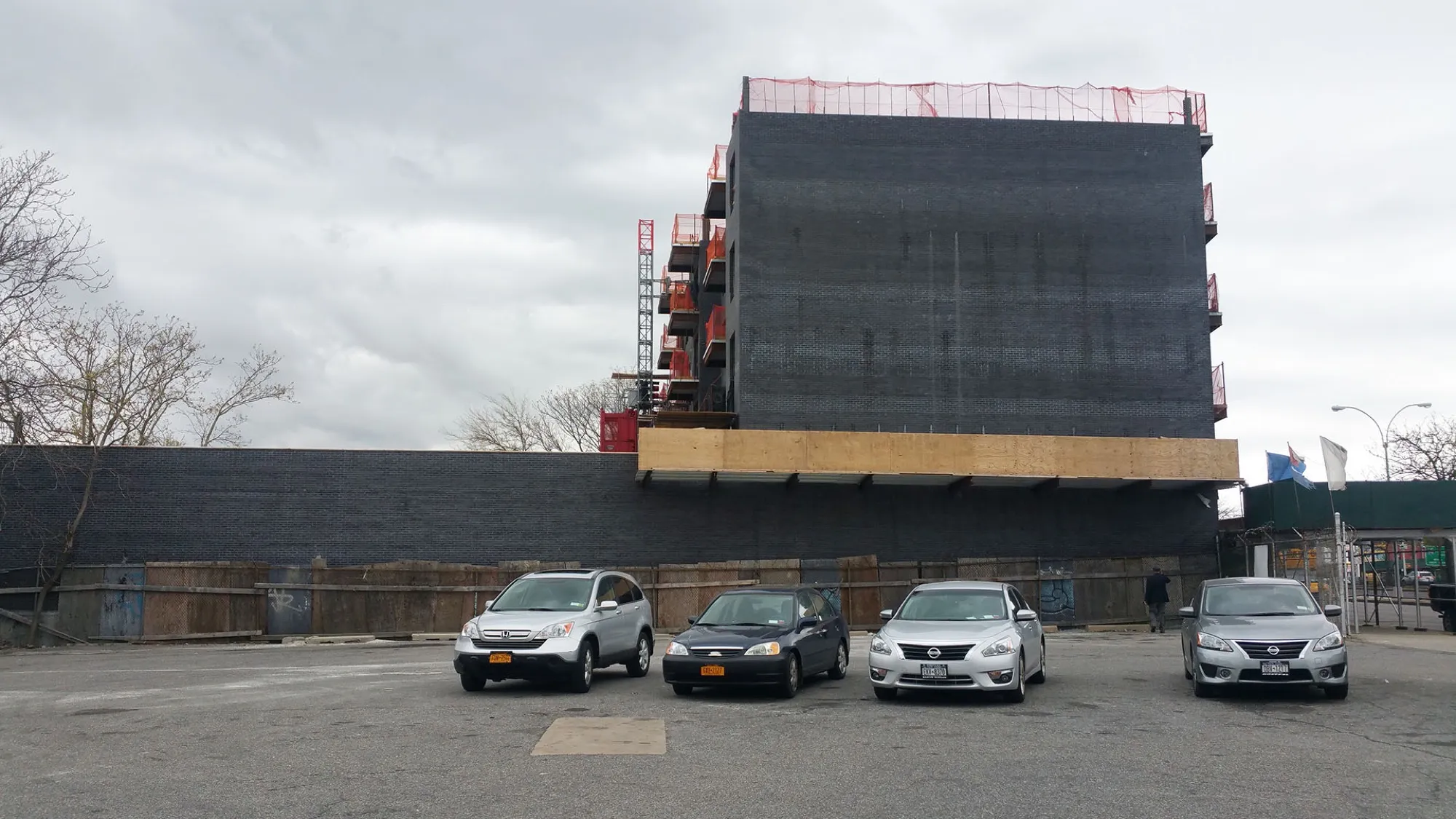

2017年3月

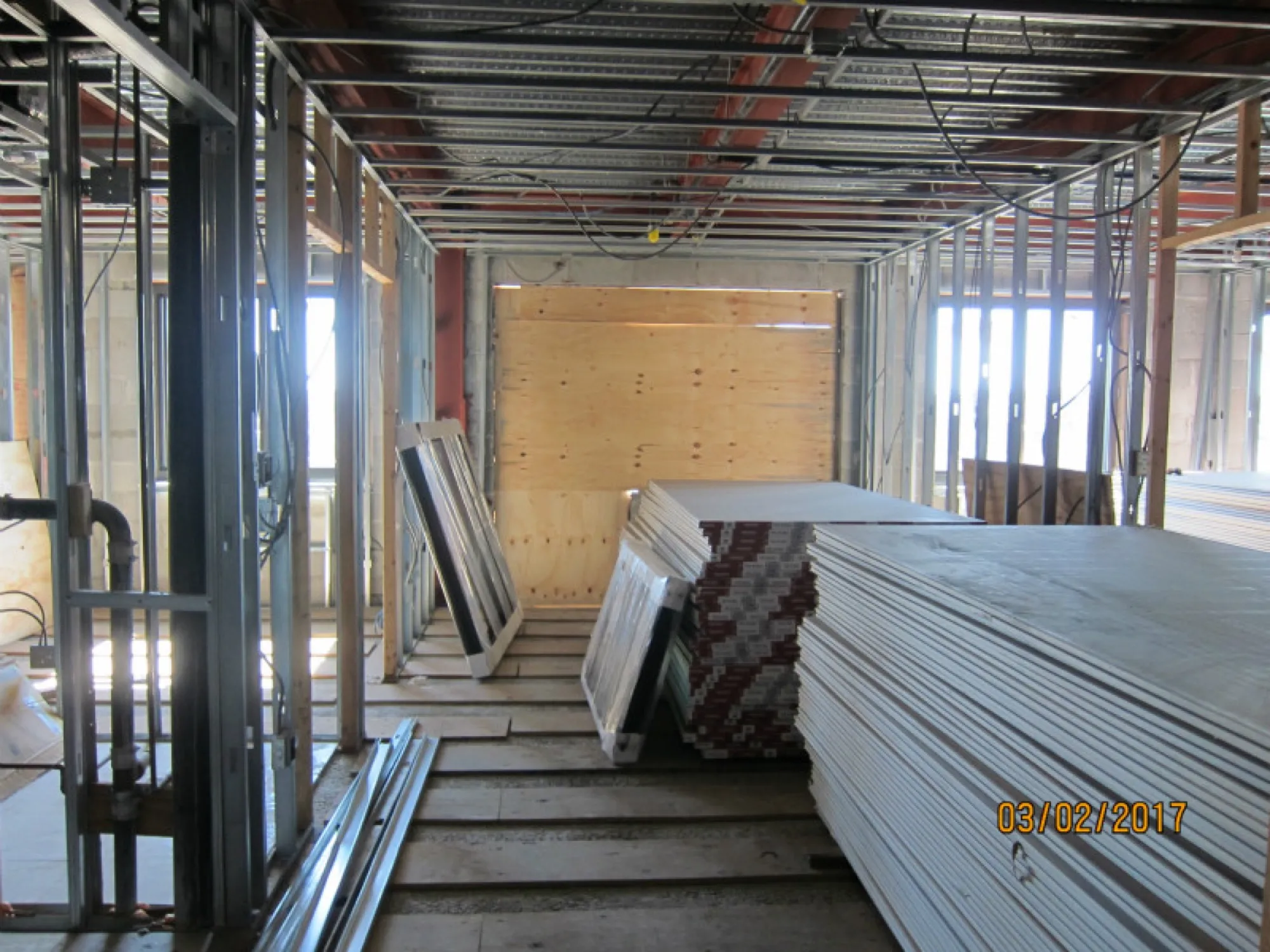

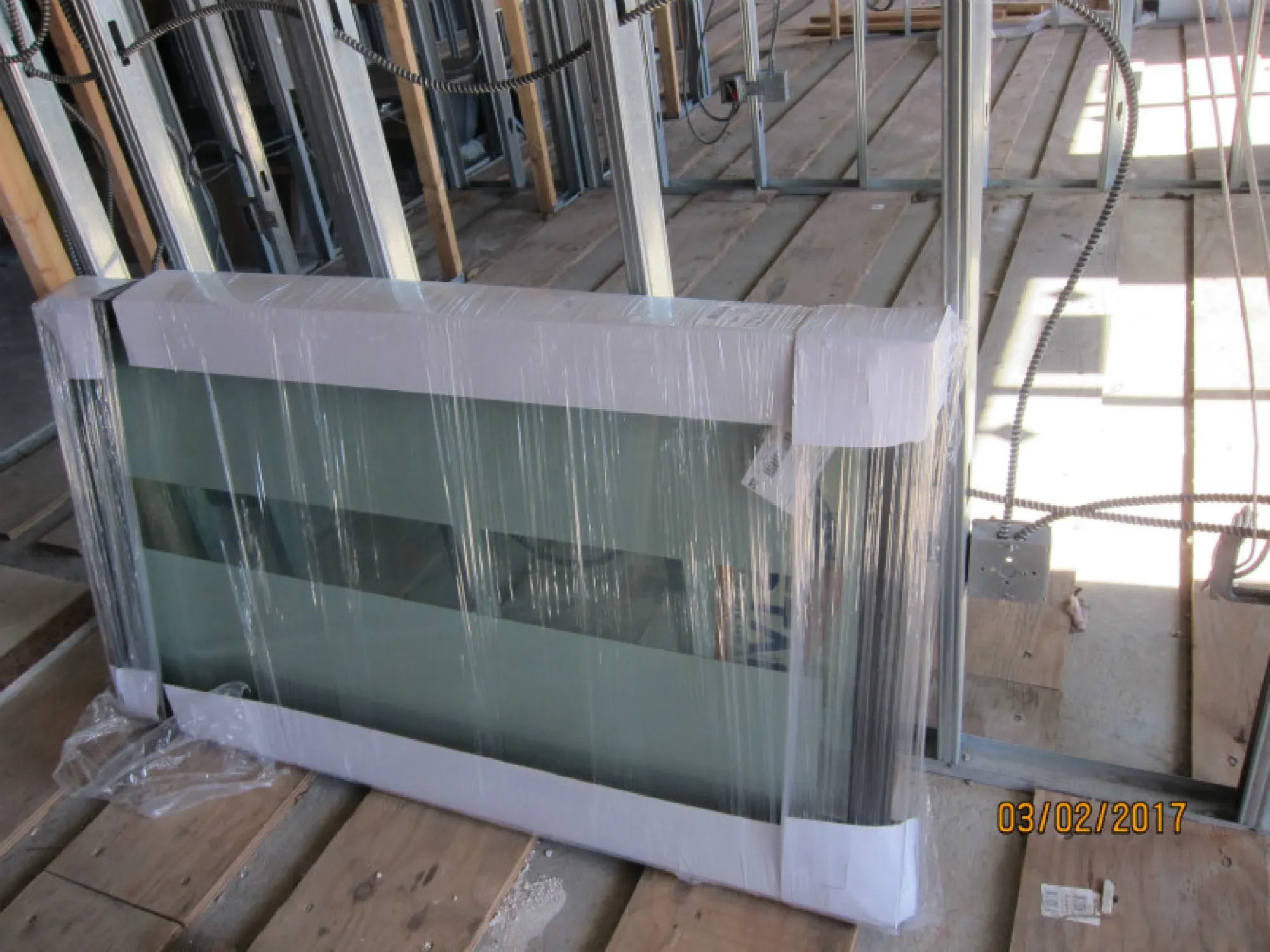

根据 2017年3月2日的实地考察,随着新窗户到货,工地已有一定进展。现场有安全管理员及约 10 名工人。情况总结如下:

- 大楼后部除阳台区域外,小型窗户已安装完毕;楼体前部的窗户尚未到货;

- 因窗户设计更改,原窗下 PTAC 空调设计似已弃用,我们将跟进了解新的设计方案;

- 电梯已完成安装但尚未投入运行,提升井架仍在使用中;

- 排风与新风管道已完工;

- 各住宅楼层的浴缸均已安装到位;

- 冷热水管道已铺设就位,每层设有一间锅炉房;

- 门、小型窗户及框架、石膏板与保温材料存放于现场。

随着窗户安装逐步跟上,石膏板、地面、洁具安装等室内装修工程有望加快推进。项目最早或于今年秋季完工。据与开发商沟通,公寓单元已售出多套,销售形势良好。

2016年12月

截至 2016 年底,项目进展总结如下:

- 从零售楼层至顶层的室内龙骨框架已全部完成;

- 排风与新风管道工程正在进行中;

- 浴缸已运抵现场,低楼层已完成安装;

- 冷热水管道正在 6 至 7 层安装。

石膏板墙面将在窗户安装完成后进场施工。

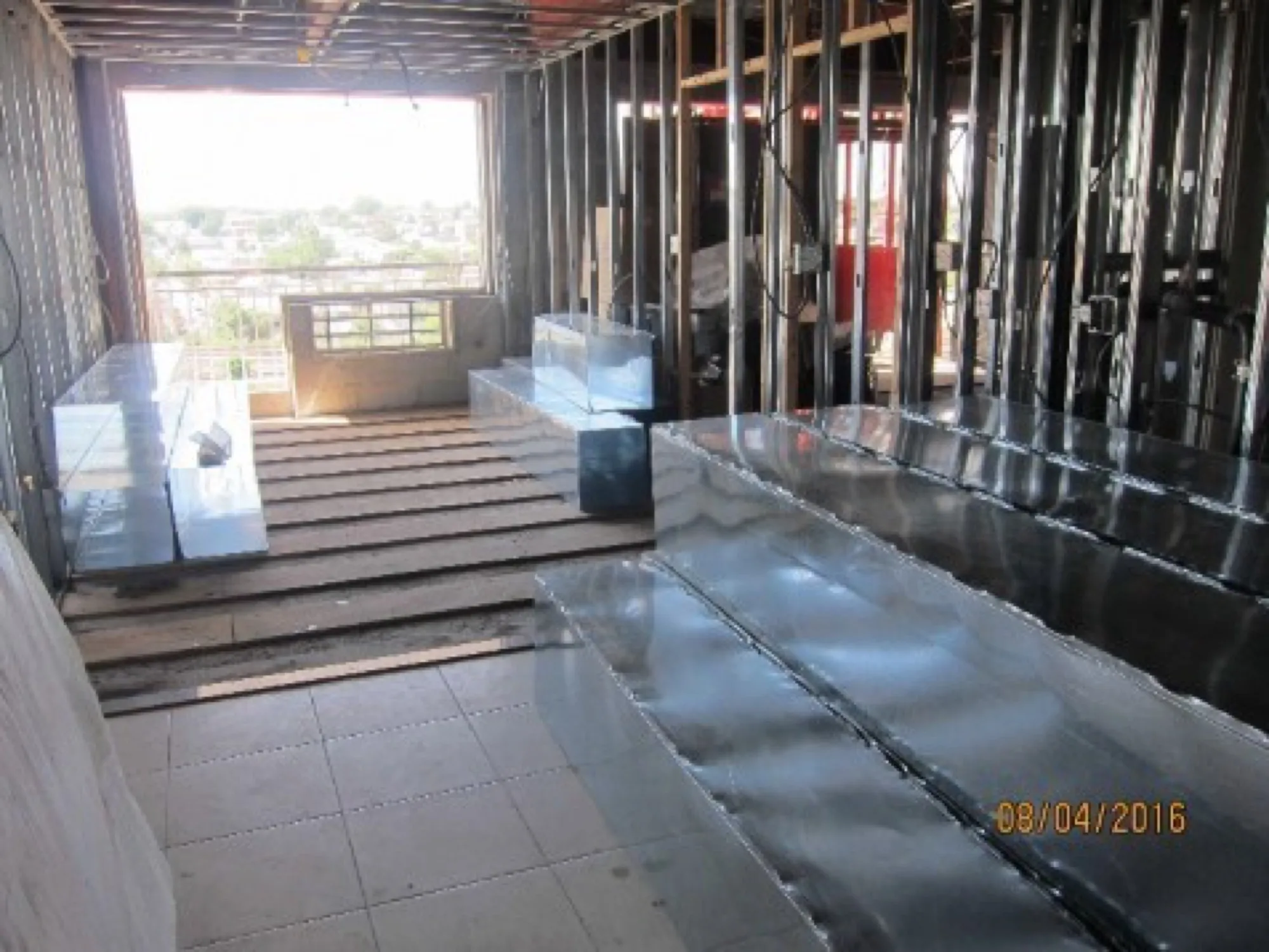

2016年9月

2016年8月4日实地考察:

- 现场仅有少量工人作业;

- 从零售楼层至顶层的室内龙骨框架已全部完成;

- 排风与新风管道工程正在进行中;

- 浴缸已运抵现场,低楼层已完成安装;

- 冷热水管道正在 6 至 7 层安装;

- 与 6 月上次考察相比,现场进展有限,窗户与电梯尚未到货。

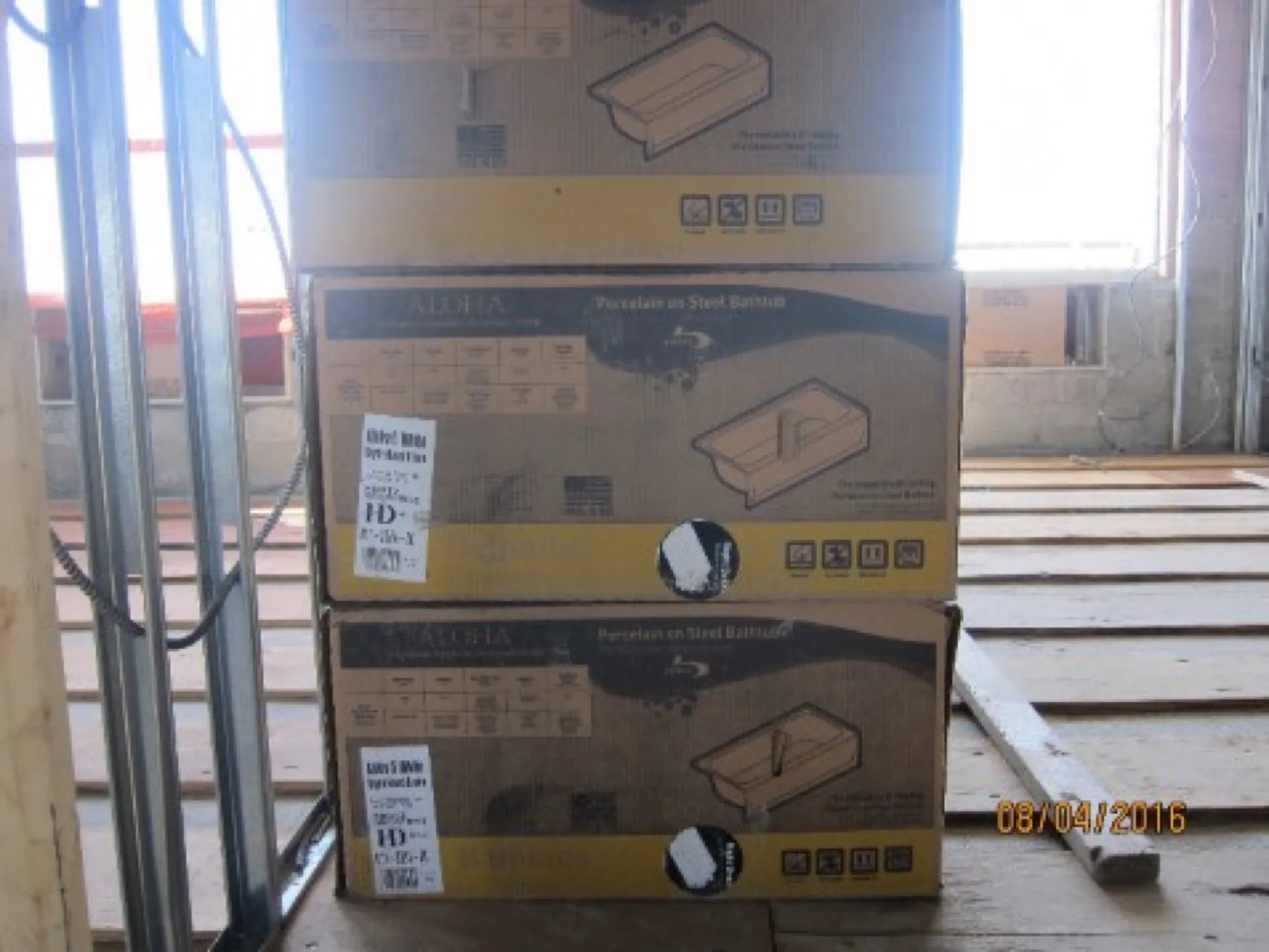

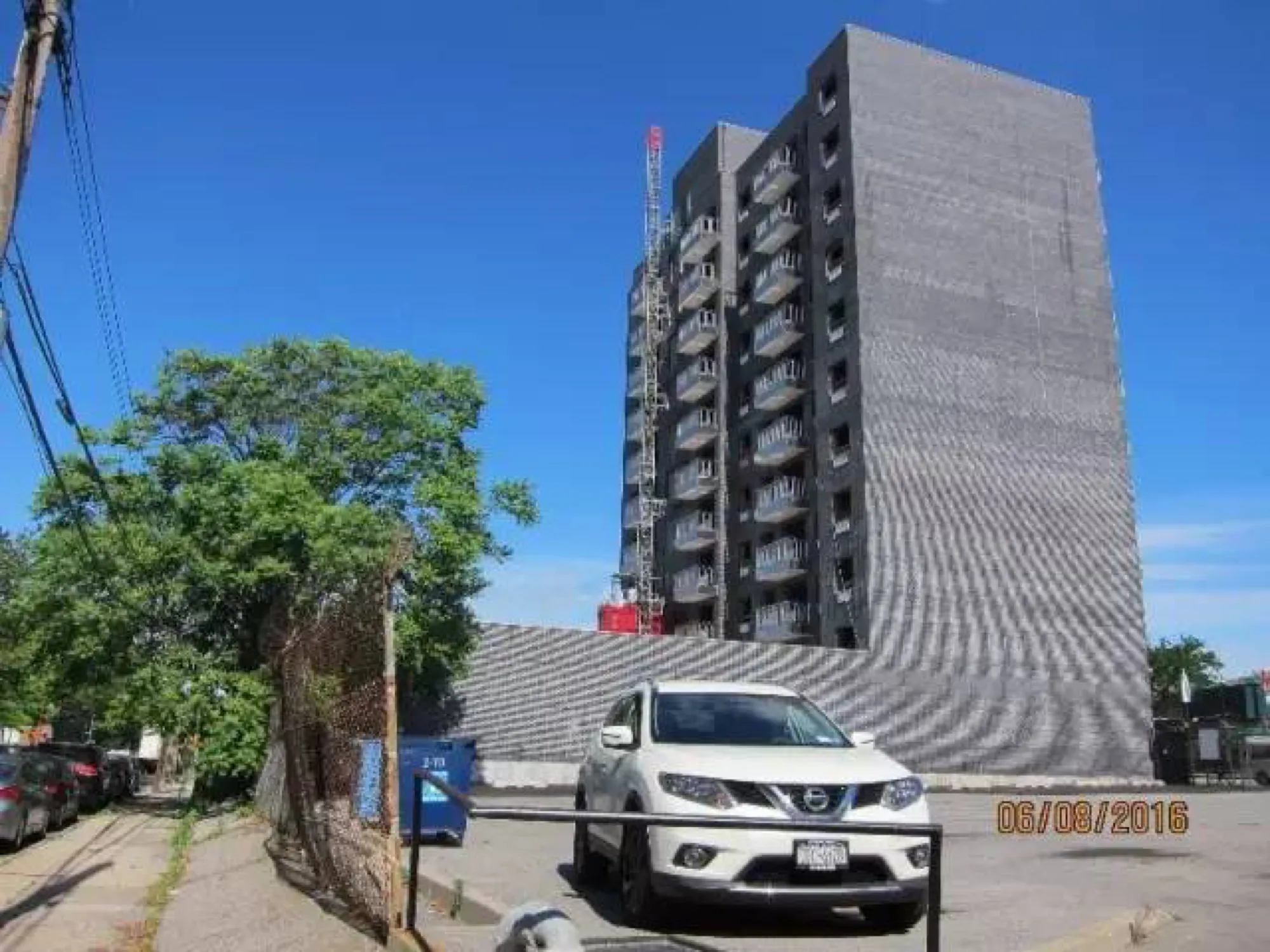

2016年6月

2016年6月8日实地考察:

- 现场有十余名工人作业;

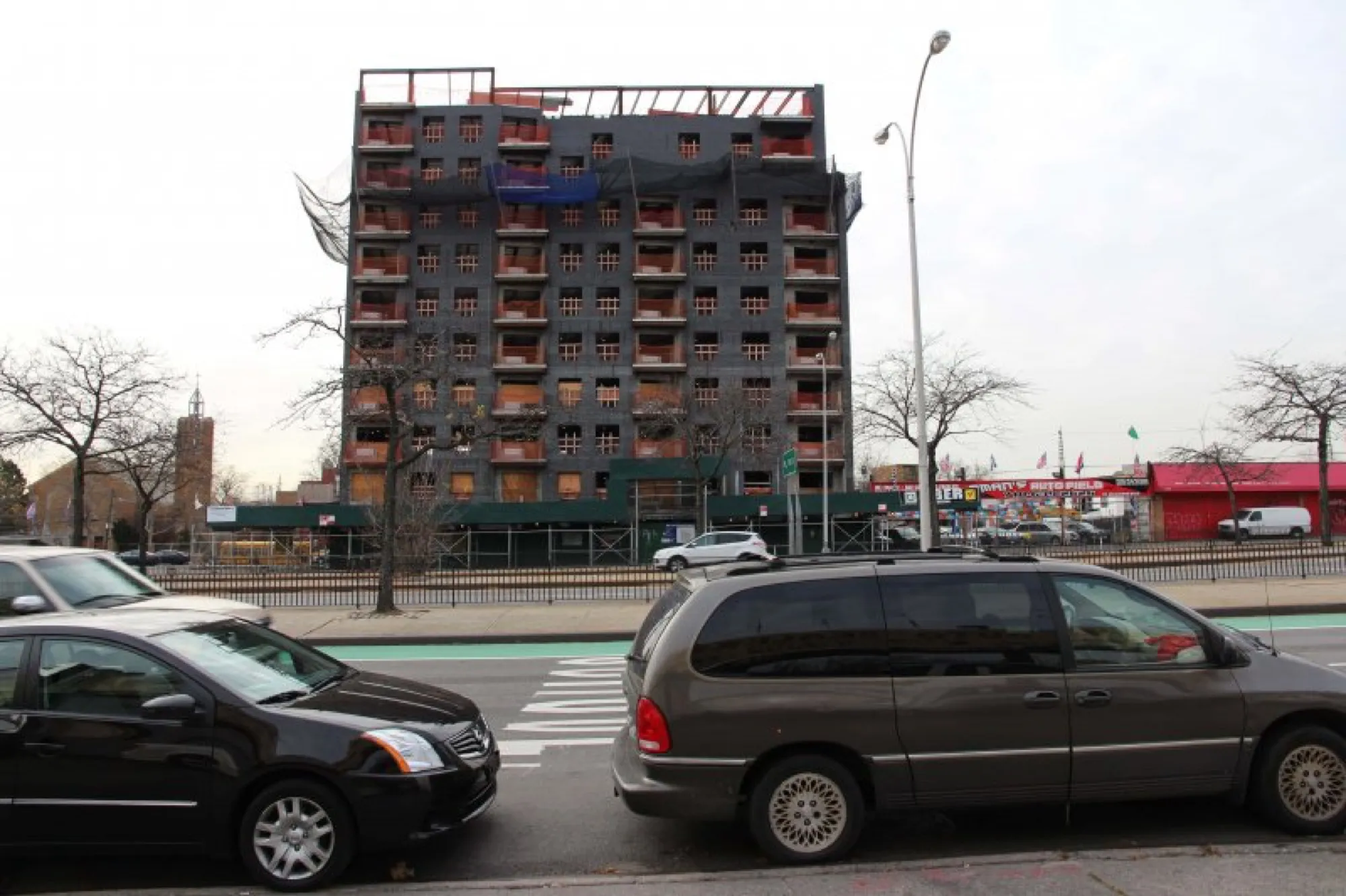

- 大楼主体结构及阳台已封顶,外墙砖砌工程已完成;

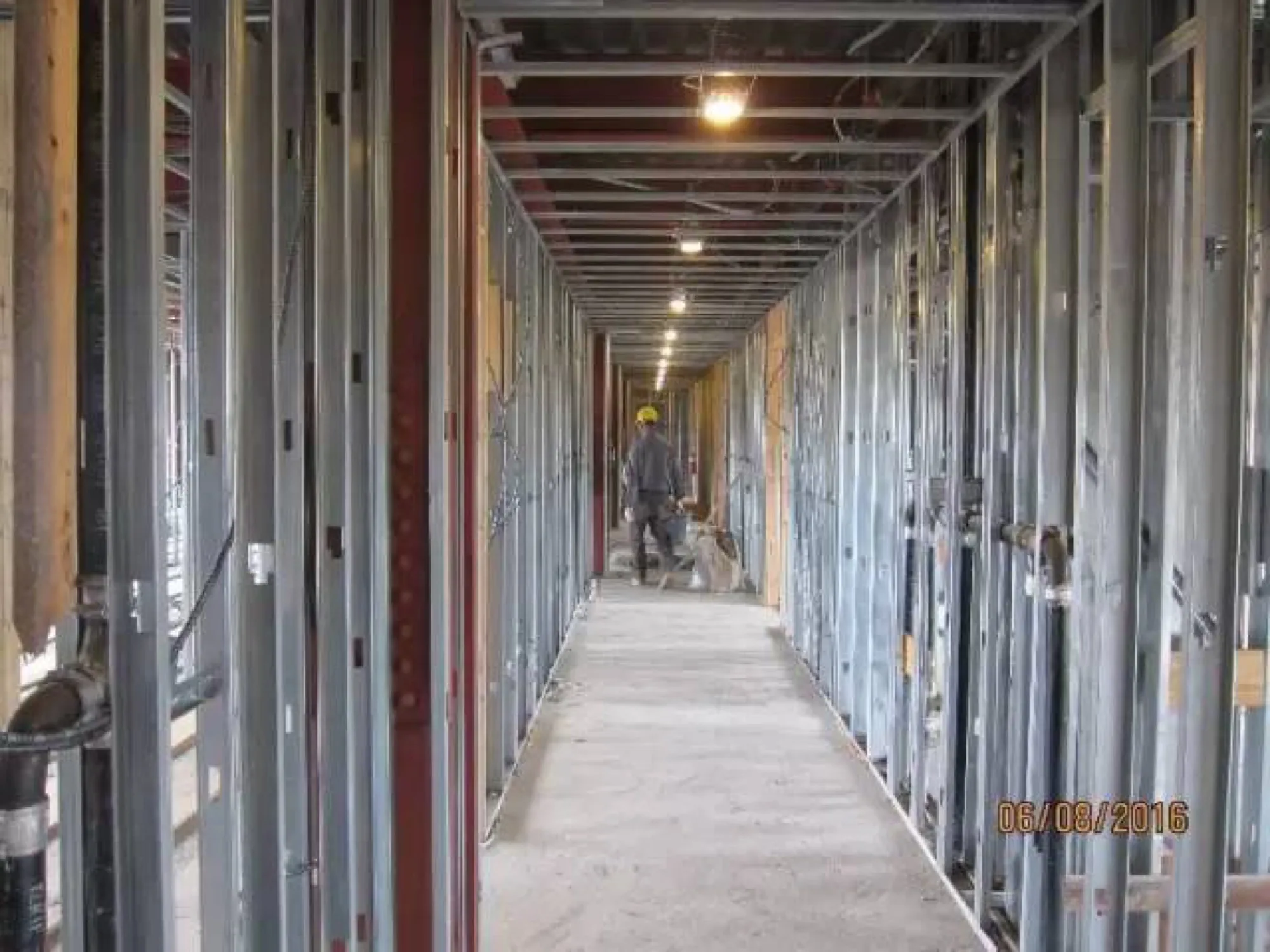

- 室内龙骨框架已自底层向屋面推进完成;木地板铺设已从 2 层推进至 12 层,覆盖约 80% 的楼面面积;厨房瓷砖正从 12 层向 4 层逐层铺贴;

- 给排水与消防喷淋主管已铺设至屋面,支管已连接至 12 层,洁具与喷淋头尚未安装;

- 电气布线已推进至 12 层,通风管包覆亦至 12 层;

- PTAC 冷暖机箱已在全楼安装就位,设备主机尚未安装,或为防盗考虑;

- 两条电梯井道及梁、导轨、缆索均已就位,但尚未投入运行;施工提升机运转正常;

- 因给排水施工许可证问题,项目收到部分停工令;据项目经理介绍,许可证正在续期,续期完成后停工令即会撤销;

- 门窗尚未安装。据项目经理介绍,窗户已下单,约两个月内到货,造价超过 $1M;窗户未到位前无法开始石膏板作业。

总体而言,项目近几个月进展较为缓慢,窗户交付延迟势必推迟整体完工时间。

2015年12月

开发商预计建设工程于 2016年9月完工,并将于 2016 年初启动预售。

2015年6月

总承包商正在架设钢梁,已推进至第 8 层,预计未来两个月内实现主体封顶,项目预计于 2016 年夏季完工。

2015年3月

总承包商正在架设钢梁,已推进至第 6 层,第 5 层混凝土已浇筑完成。项目预计于 2016 年初基本完工。

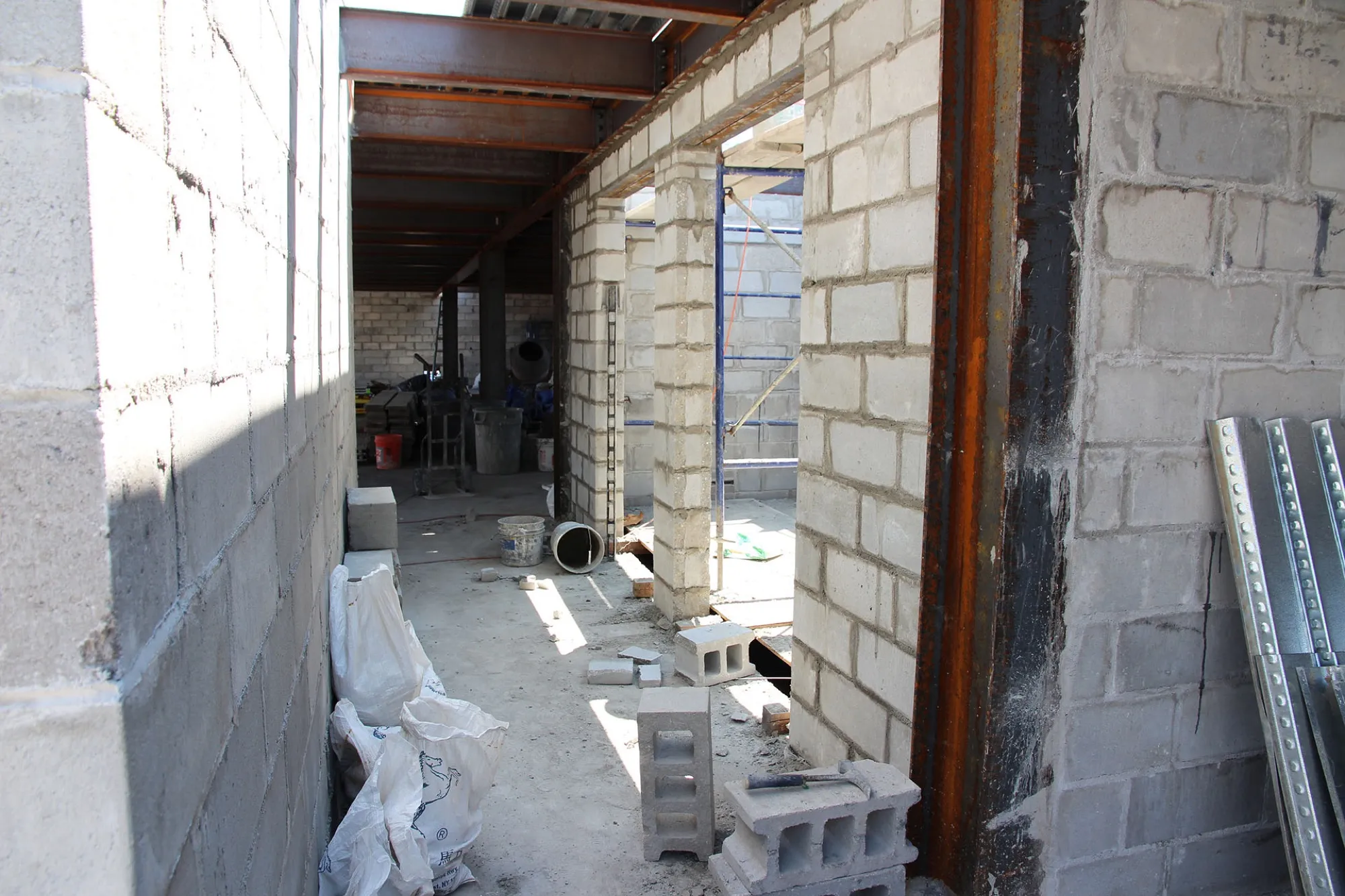

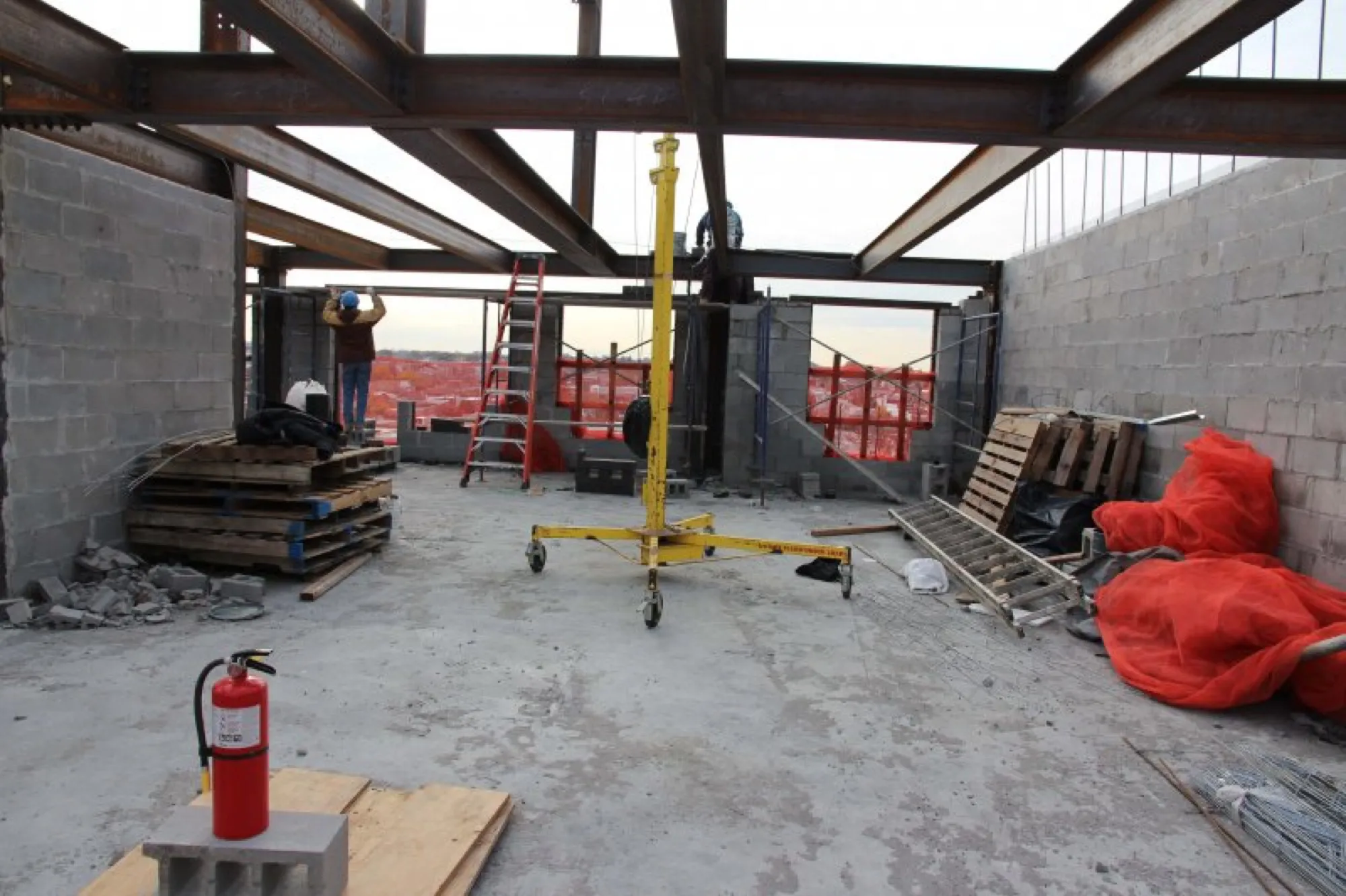

2014年12月

1 层与 2 层混凝土已浇筑完成,混凝土砌块(CMU)墙体亦在现场砌筑中。

项目图集

Spring Garden 影像一览。

Spring Garden——项目图片
Spring Garden——项目图片
Spring Garden——项目图片
Spring Garden——项目图片
Spring Garden——项目图片
Spring Garden——项目图片

施工进度

来自施工现场。

效果图仅供参考

Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
Spring Garden——施工进度
